试题详情

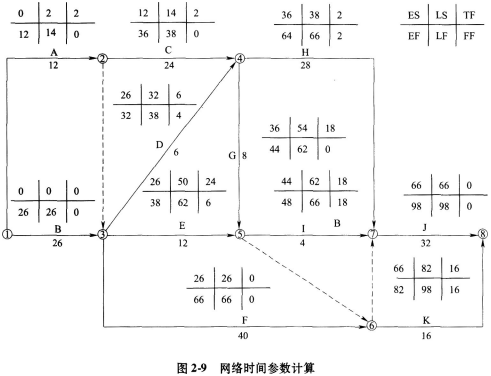

某施工单位编制的某工程网络图如图2-8所示,网络进度计划原始方案各工作的持续时间和估计费用如表2-11所示。 表2-11各工作持续时间和估计费用表 问题: (1)计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键线路和计算工期。 (2)若施工合同规定:工程工期93天,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。 (3)若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用如表2-12所示,确定该网络进度计划的最低综合费用和相应的关键线路,并计算调整优化后的总工期(要求写出调整优化过程)。 表2-12各工作的可压缩时间及压缩单位时间增加的费用

相关试题
