某承包人参与一项工程的投标,在其投标文件中,基础工程的工期为4个月,报价为1200万元;主体结构工程的工期为12个月,报价为3960万元。该承包人中标并与发包人签订了施工合同。合同中规定,无工程预付款,每月工程款均于下月末支付,提前竣工奖为30万元/月,在最后1个月结算时支付。
签订施工合同后,该承包人拟定了以下两种加快施工进度的措施:
(1)开工前夕,采取一次性技术措施,可使基础工程的工期缩短1个月,需技术措施费用60万元;
(2)主体结构工程施工的前6个月,每月采取经常性技术措施,可使主体结构工程的工期缩短1个月,每月末需技术措施费用8万元。
假定贷款月利率为1%,各分部工程每月完成的工作量相同且能按合同规定收到工程款。
问题:
(1)若按原合同工期施工,该承包人基础工程款和主体结构工程款的现值分别为多少?
(2)该承包人应采取哪种加快施工进度的技术措施方案使其获得最大收益?

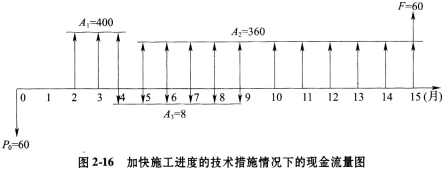

(3)画出在基础工程和主体结构工程均采取加快施工进度技术措施情况下的该承包人的现金流量图。
注:计算结果均保留两位小数。
相关试题
-
某承包人参与一项工程的投标,在其投标文件中,基础工程的工期为4个月,报价为1200万元;主体结构工程的工期为12个月,报价为3960万元。该承包人中标并与发包人签订了施工合同。合同中规定,无工程预付款
-
某承包人参与一项工程的投标,在其投标文件中,基础工程的工期为4个月,报价为1200万元;主体结构工程的工期为12个月,报价为3960万元。该承包人中标并与发包人签订了施工合同。合同中规定,无工程预付款
-
为9000万元,总工期为24个月,其中:基础工程估价为1200万元,工期为6个月;上部结构工程估价为4800万元,工期为12个月;安装工程估价为3000万元,工期为6个月。 经营部经理认为,该工程
-
工期为24个月,其中:基础及下部结构工程估价为1200万元,工期6个月;上部结构工程估价为4800万元,工期为12个月;附属工程估价为3000万元,工期为6个月。 市场部经理认为,该工程虽然有预付款
-
价的3%,按每月进度款(含工程变更和索赔费用)的10%扣留,扣完为止;开工预付款在工程的最后3个月等额扣回。施工合同还约定:施工过程中发生设计变更时,增加的工程量采用以直接费为计算基础的工料单价法计
