某承包人在一个多层厂房工程施工中,拟定了三个可供选择的施工方案,专家组为此进行技术经济分析。对各方案的技术经济指标打分见表2-23,并一致认为各技术经济指标重要程度为:F1相对于F2很重要,F1相对于F3较重要,F2和F4同等重要,F3和F5同等重要。
问题:

(1)采用0—4评分法计算各技术经济指标的权重。

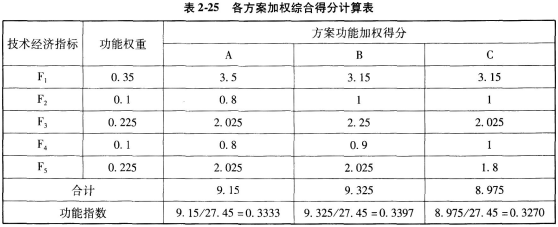

(2)列表计算各方案的功能指数。(功能指数和价值指数的计算结果保留四位小数)
(3)已知A、B、C三个施工方案的成本指数分别为0.3439、0.3167、0.3394,采用价值指数法选择最佳施工方案。
