某工程项目经公开招标,确定兴华公司为中标人。兴华公司按照合同工期100天的要求确定的施工进度计划已经监理方批准。进度计划相关资料见表2—12。
施工计划中要求工作E、G共同使用一台租赁的施工机械(台班租赁费为600元/天),使用先后顺序不限,且规定使用过程无间歇时间(方案1为先E后G,方案Ⅱ为先G后E)。
施工过程由于业主方设计变更,B工作开始时间推迟10天(其他工作持续时间未发生变化),监理方为保证该工程按合同工期如期完工,要求承包方采取措施。承包方提出的施工计划调整方案及附加要求如下:
1.调整方案,将J工作持续时间压缩10天。
2.甲方补偿J工作压缩10天增加的直接费、租赁施工机械闲置10天的租赁费。
3.补偿B工作延迟开工造成的综合损失费45000元。
问题:

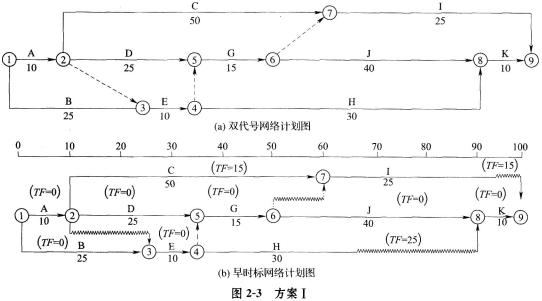

1.分别绘制方案I和方案Ⅱ对应的早时标网络图,在图中标示各工序的TF,确定关键线路。

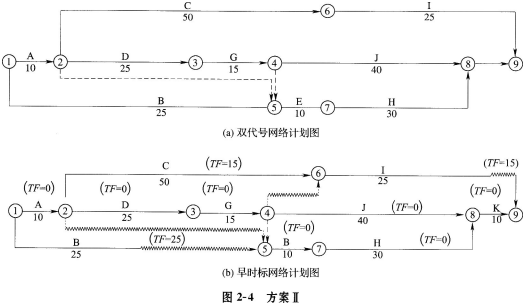

2.绘制B工作延迟10天开工条件下合理施工方案所对应的早时标网络图,确定关键线路。
3.施工进行到第80天时,业主方进行检查时发现,实际进度与计划进度时间出现偏差:①I工作应完成20天工程量,由于施工机械故障,实际完成15天工程量;②J工作计划完成30天工程量,实际完成30天工程量;③H工作计划完成20天工程量,由于发现地下障碍物延误施工只完成15天工程量。

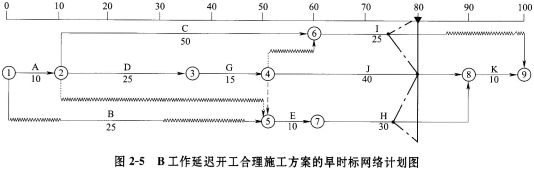

在问题2所对应的早时标网络图中用实际进度前锋线标示上述情况,并说明上述情况的发生对合同工期如期实现是否有影响。
4.问题3的分析结果如果影响合同工期,说明承包方应制订以增加直接费总和最小为目标的工期优化方案内容。
![](http://static.eguotiku.com/questions/image/24/10560050_0.png)
相关试题
-
机械(台班租赁费为600元/天),使用先后顺序不限,且规定使用过程无间歇时间(方案1为先E后G,方案Ⅱ为先G后E)。 施工过程由于业主方设计变更,B工作开始时间推迟10天(其他工作持续时间未发生
-
期,并指出关键路线。 2.按照原进度安排,确定工作E和工作G共用的塔吊的合理进场时间 3.建设单位提出的压缩J工作的方案是否能保证按期完工说明理由。 4.施工单位提出的索赔要求是否合理说明理由。
-
问题: 1.施工过程D、G、N三项工作需依次使用施工单位仅有的一台施工机械,在施工总进度计划图中用图示表述这一要求。在调整后的施工进度网络计划图中,标示节点最早时间(□),节点最迟时间(△);标示
-
次倒运增加的费用1万元和分包合同工期延期10天的索赔。 承包方以已向分包单位支付索赔款21万元的凭证为索赔证据,向业主方提出要求补偿该笔费用21万元和延长工期40天的要求。 (5)由于某路段路
-
作延误条件下,采取先E后G工作使用塔吊,用图示说明工作关系,并确定B工作延误对工期变化是否有影响。 4.在B工作延误10天,塔吊使用顺序为先E后G的条件下,业主提出为确保工期将J工作压缩5天,是否可
