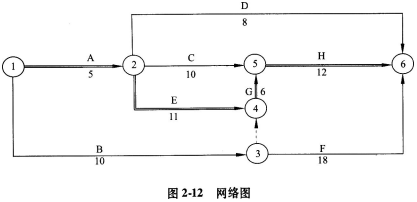

某建筑施工企业对某施工现场进行施工准备工作,确定了施工进度计划和各工作可以压缩的时间及其增加的赶工费用,相关数据见表2-20所示。工期每缩短一天,该施工企业可节约间接费支出1000元。
问题:

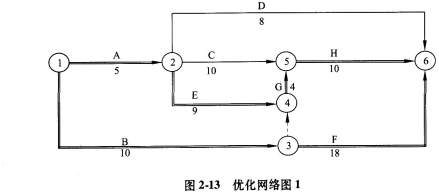

1.绘制该工程的双代号网络图,确定计划工期和关键线路。

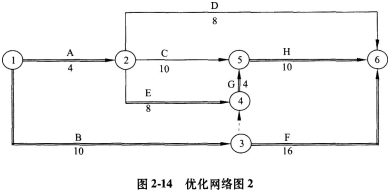

2.现业主要求该工程要在26天内完成,求出计划工期为26天的总费用。
