某大型公共建筑施工土方开挖、基坑支护、止水帷幕的工程图纸及技术参数如图3-23“基坑支护及止水帷幕方案平面布置图”、图3-24“基坑支护及止水帷幕剖面图”所示。护坡桩施工方案采用泥浆护壁成孔混凝土灌注桩,其相关项目定额预算单价见表3-20。
问题:

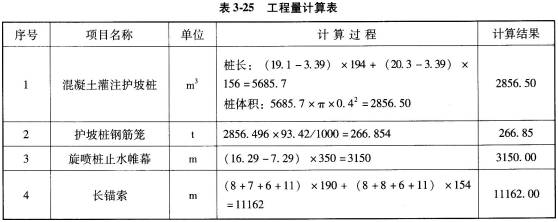

(1)根据工程图纸及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB 50854--2013)的计算规则,在表3-21中,列式计算混凝土灌注护坡桩、护坡桩钢筋笼、旋喷桩止水帷幕及长锚索四项分部分项工程的工程量。护坡桩钢筋含量为93.42kg/m3。

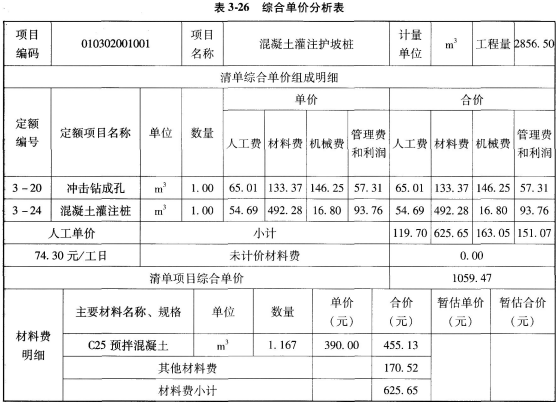

(2)混凝土灌注护坡桩在《房屋建筑与装饰工程工程量计算规范》(GB 50854--2013)中的清单编码为010302001,根据给定数据,列式计算综合单价,填入表3-22中,管理费以及人材机费用合计为基数按9%计算,利润以人材机和管理费用合计为基数按7%计算。
表3-22综合单价分析表

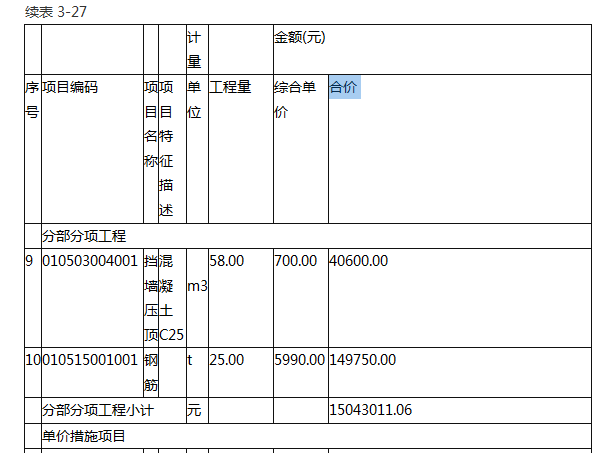

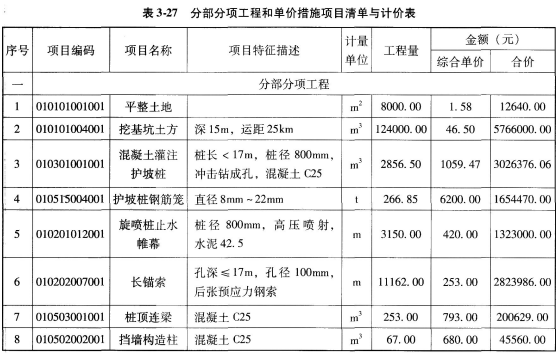

(3)根据问题(1)、(2)的结果,按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,在表3-23中编制“分部分项工程和单价措施项目清单与计价表”(表中已含部分清单项目,仅填写空缺部分)。

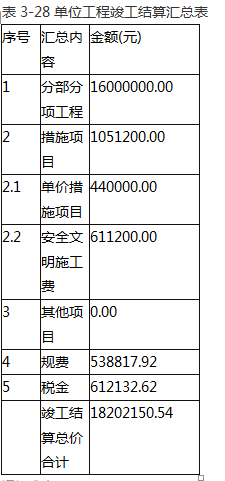

(4)利用以下相关数据,在表3-24中编制某单位工程竣工结算汇总表,已知相关数据如下:①分部分项工程费用为16000000.00元;②单价措施费用为440000.00元,安全文明施工费为分部分项工程费的3.82%;③规费为分部分项工程费、措施项目费及其他项目费合计的3.16%;④税金利率为3.48%。
(计算结果保留两位小数)
表3-24单位工程竣工结算汇总表









相关试题
-
某大型公共建筑施工土方开挖、基坑支护、止水帷幕的工程图纸及技术参数如图3-23“基坑支护及止水帷幕方案平面布置图”、图3-24“基坑支护及止水帷幕剖面图”所示。护坡桩施工方案采用泥浆护壁成孔混凝土灌注
-
部分清单项目,仅对空缺部分填写)。 表4-30 分部分项工程和单价措施项目清单与计价表 4.利用以下相关数据,在表4-31中编制某单位工程竣工结算汇总表,已知相关数据如下:①分部分项工程费用为
-
,列式计算该机修车间上部结构预制混凝土柱、梁工程量及根据设计提供的控制参考钢筋含量计算相关钢筋工程量。 2.利用问题1的计算结果和以下相关数据,按《建设工程工程量清单计价规范》(GB 50500—2
-
土方的项目编码为010101003,土方回填的项目编码为010103001)。 3.计算挖基础土方的工程量清单综合单价,把综合单价组成和综合单价填入“工程量清单综合单价分析表”中。 4.假定分部分
-
00—2013)的要求,在表4-3“分部分项工程和单价措施项目清单与计价表”中,编制该烟囱钢筋混凝土基础分部分项工程和单价措施项目清单与计价表。 表4-3 分部分项工程和单价措施项目清单与计价表 ?
