拟建住宅工程4000m2,类似工程建筑面积4300m2,造价380万元。类似工程人工费、材料费、机械费、措施费、其他费用占单方造价比例分别为18%、52%、15%、5%、10%,拟建工程与类似工程预算造价在人工费、材料费、机械费、措施费、其他费用的差异系数分别为1.50、1.25、1.35、1.10、1.12。拟建工程除人材机费用以外的综合取费为20%。
问题:
(1)用类似工程预算法确定拟建工程概算造价。
(2)若类似工程预算中,每平方米建筑面积主要资源消耗为:人工消耗5.08工日,钢材23.8kg,水泥205kg,原木0.05m3,铝合金门窗0.24m2,其他材料费为主材费的45%,机械费占人材机费用合计的8%,拟建工程主要资源的现行市场价分别为:人工50元/工日,钢材4.7元/kg,水泥0.50元/kg,原木1800元/m3,铝合金门窗平均350元/m2。试用概算指标法,确定拟建工程的土建单位工程概算造价。

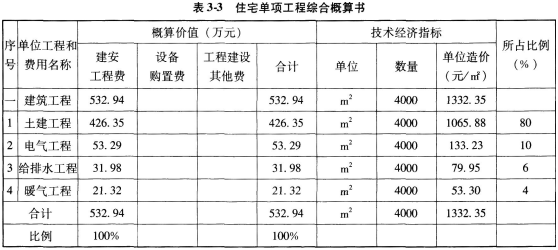

(3)若类似工程预算中,其他专业单位工程预算造价占单项工程造价比例如表3-2所示,利用问题2的结果计算该住宅工程的单项工程造价,编制单项工程综合概算书。
表3-2各专业单位工程预算造价占单项工程造价比例
