试题详情

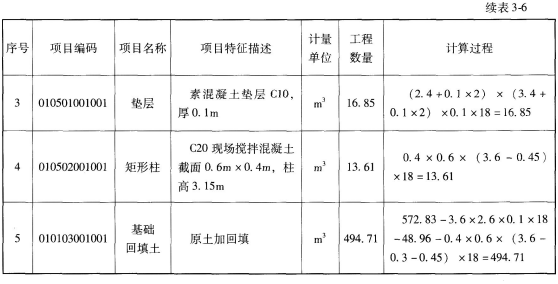

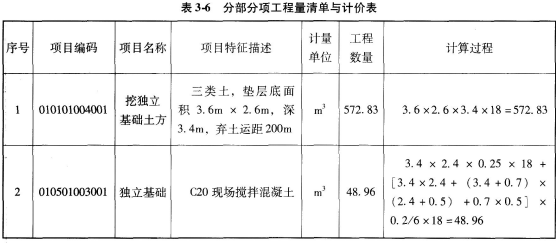

背景:某工程柱下独立基础见图3-13,共18个。已知:土壤类别为三类土;混凝土现场搅拌,混凝土强度等级:基础垫层C10,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填计算均按天然密实土。 问题: (1)根据图示内容和《建设工程工程量清单计价规范》的规定,编制±0.00以下的分部分项工程量清单,并将计算过程及结果填入表3-5“分部分项工程量清单与计价表”。有关分部分项工程量清单的统一项目编码见表34。 表3-4分部分项工程量清单的统一项目编码表 表3-5分部分分项工程量清单与计价表 (2)某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490m3;余土用翻斗车外运200m。 该承包商使用的消耗量定额如下:挖1m3土方,用工0.48工日(已包括基底扦探用工);装运(外运200m)1m3土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。 计算承包商挖独立基础土方的人工费、材料费、机械费合价。 (3)假定管理费率为12%,利润率为7%,风险系数为1%。按《建设工程工程量清单计价规范》有关规定,计算承包商填报的挖独立基础土方工程量清单的综合单价(风险费以工料机和管理费之和为基数计算)。 注:问题(2)、(3)的计算结果要带计量单位。

相关试题
