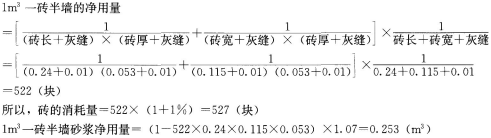

试题详情

某施工项目包括砌筑工程和其他分部分项工程,施工单位需要确定砌筑一砖半墙1m3的施工定额和砌筑10m3砖墙的预算单价。 砌筑一砖半墙的技术测定资料如下: 1.完成1m3砖砌体需基本工作时间15.5小时,辅助工作时间占工作延续时间的3%,准备与结束工作时间占3%,不可避免中断时间占2%,休息时间占16%,人工幅度差系数为10%,超运距运砖每千砖需耗时2.5小时。 2.砖墙采用M5水泥砂浆,实体体积与虚体积之间的折算系数为1.07。砖和砂浆的损耗率均为1%,完成1m3砌体需耗水0.8m3,其他材料费占上述材料费的2%。 3.砂浆采用4001搅拌机现场搅拌,运料需200s,装料需50s,搅拌需80s,卸料需30s,不可避免地中断时间为10s。搅拌机的投料系数为0.65,机械利用系数为0.8,机械幅度差系数为15%。 4.人工日工资单价为21元/工日,M5水泥砂浆单价为120元/m3,机砖单价为190元/千块,水为0.6元/m3,4001砂浆搅拌机台班单价为100元/台班。 另一个分部分项工程施工时,甲方认为应重新确定其预算单价。实测的某机械的台班消耗量为0.25台班/10m3,人工工日消耗量为2.3工日/10m3,所需某种地方材料3.5t/10m3。已知所用机械台班预算单价为150元/台班,人工工资为25元/1日,地方材料的货源为:甲厂可以供货30%,原价为65元/t;乙厂可以供货30%,原价为66.50元/t;丙厂可以供货20%,原价为63.50元/t;其余由丁厂供货,原价为64.20元/t。甲、乙两厂是水路运输,运费为0.50元/km,装卸费3元/t,驳船费1.5元/t,途中损耗2.5%,甲厂运距70km,乙厂运距65km;丙厂和丁厂为陆路运输,运费为0.55元/km,装卸费2.8元/t,调车费1.35元/t,途中损耗3%,丙厂运距50km,丁厂运距60km。 材料的包装费均为9元/t,采购保管费率为2.4%。 问题: 1.确定砌筑工程中一砖半墙的施工定额和砌筑10m3砖墙的预算单价。 2.确定另一分部分项工程的预算基价(10m3)。

相关试题
