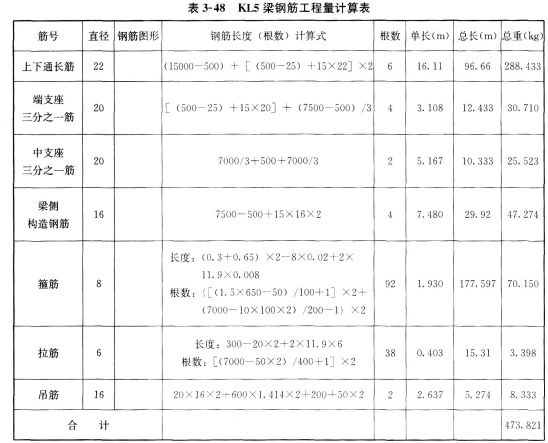

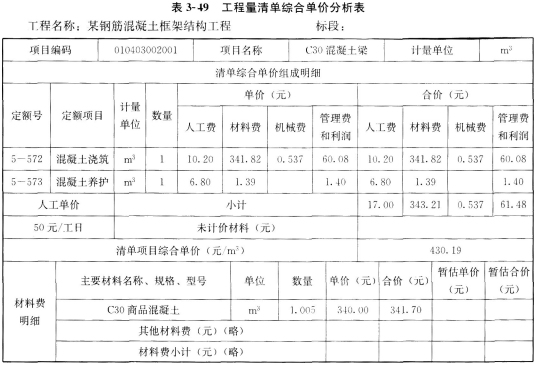

试题详情

某钢筋混凝土框架结构建筑物的某中间层楼面梁结构图如图3-14所示。已知抗震设防烈度为7度,抗震等级为三级,柱截面尺寸均为500mm×500mm,梁断面尺寸如图3-14所示。梁、板、柱均采用C30商品混凝土浇筑。 问题: 1.列式计算KL5梁的混凝土工程量。 2.列表计算KL5梁的钢筋工程量。将计算过程及结果填入钢筋工程量计算表344中。已知φ22钢筋理论质量为2.984kg/m,φ20钢筋理论质量为2.47kg/m,φ16钢筋理论质量为1.58kg/m,φ8钢筋理论质量为0.395kg/m。拉筋为φ6钢筋,其理论质量为0.222kg/m。纵向受力钢筋端支座的锚固长度按现行规范计算(纵筋伸到支座对边减去保护层弯折15d),腰筋锚入支座长度为15d,吊筋上部 平直长度为20d。箍筋加密区为1.5倍梁高。箍筋长度和拉筋长度均按外包尺寸每个弯钩加11.9d计算,拉筋间距为箍筋非加密区间距的两倍,混凝土保护层厚度为25mm。 3.根据表3—45现浇混凝土梁定额消耗量、表3—46各种资源市场价格和管理费、利润及风险费率标准(管理费费率为人、材、机费用之和的12%,利润及风险费率为人、材、机、管理费用之和的4.5%),编制KL5现浇混凝土梁的工程量清单综合单价分析表(清单计价规范的项目编码为010403002),见表3—47。
