试题详情

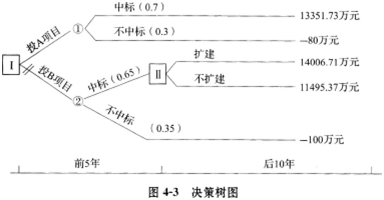

某大型国有企业集团为进一步创新发展,对新区A、B两个B0T项目进行调研,收集两个项目投资、收益数据进行可行性研究。相关数据见表4—15(初步拟定项目经营期均为15年)。 基准折现率为6%,资金时间价值系数见表4—16。 问题: 1.可行性研究过程中,对下列问题进行了计算,并选定意向项目。 (1)不考虑建设期的影响,分别列式计算A、B两个项目总收益的净现值。 (2)据估计:投A项目目标效益实现概率为0.7,不实现费用损失80万元;投B项目目标效益实现概率为0.65,不实现费用损失100万元。若投B项目目标效益实现并建成经营5年后,可以自行决定是否扩建,如果扩建,其扩建投资4000万元,扩建后B项目每年运营收益增加1000万元。 按以下步骤求解该问题: ①计算B项目扩建后总收益的净现值; ②将各方案总收益净现值和不实现费用损失作为损益值,绘制投标决策树; ③判断B项目在5年后是否扩建?计算各机会点期望值,并作为投标决策(计算结果均保留两位小数)。 2.对选定项目采用工程清单公开招标方式,并委托具有相应资质的招标代理机构编制了招标文件,招标文件包括以下规定:①招标人设有最高投标限价和最低投标限价,高于最高投标限价或低于最低投标限价的投标人报价均按废标处理。②投标人应对工程量清单进行复核,招标人不对工程量清单的准确性和完整性负责。③招标人将在投标截止日后的90日内完成评标和公布中标候选人工作。 投标和评标过程中发生如下事件: 事件1:投标人A对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向招标人书面提出了澄清申请。 事件2:投标人B在投标截止时间前10分钟以书面形式通知招标人撤回已递交的投标文件,并要求招标人5日内退还已递交的投标保证金。 事件3:在评标过程中,投保人D主动对自己的投标文件向评标委员会提出了书面澄清、说明。 事件4:在评标过程中,评标委员会发现投标人E和投标人F的投标文件中载明的项目管理成员中有一人为同一人。 (1)招标文件中,除了投标人须知、图纸、技术标准和要求、投标文件格式外,还应包括哪些内容? (2)分析招标代理机构编制的招标文件中①~③项规定是否妥当,并分别说明理由。 (3)针对事件1和事件2,招标人应如何处理? (4)针对事件3和事件4,评标委员会应如何处理?

相关试题
