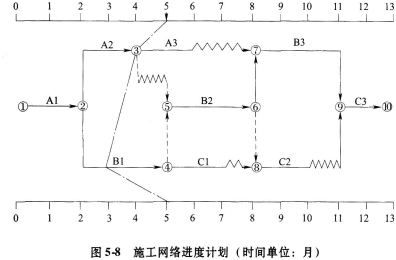

某承包商承建一基础设施项目,其施工网络进度计划如图5-7所示。
工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。
在施工过程中发生了如下事件:
事件1:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:
设计变更使A1工作施工时间增加1个月,故要求将原合同工期延长1个月。
事件2:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:
(1)部分已建工程遭受不同程度破坏,费用损失30万元;
(2)在施工现场承包商用于施工的机械受到损失,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元;
(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元;
(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元;
(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月;
(6)灾后清理施工现场,恢复施工需费用3万元。
事件3:A3工程施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人工窝工和机械闲置费用4万元(有签证)。
问题:
(1)不考虑施工过程中发生各事件的影响,在图1(施工网络进度计划)中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月?
(2)分别指出事件1中承包商的索赔是否成立并说明理由。
(3)分别指出事件2中承包商的索赔是否成立并说明理由。
(4)除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少?合同工期可顺延多长时间?
相关试题
-
施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔: 设计变更使A1工作施工时间增加1个月,故要求将原合同工期延长
-
1工作已进行了1个月。在施工过程中发生了如下事件。事件1:A,工作施工半个月发现业主提供的设计文件不准确,经监理工程师与业主协商确认,对原设计进行变更,设计变更后工程量没有增加,但承包人提出以下索赔:
-
下列各索赔事件,业主向承包商提出费用索赔合理的有( )。
-
提供的施工机械发生故障,造成人员窝工8个工日,设备主体安装过程延长2天。人员窝工费为23.5元/工日。针对上述四个事件,承包商向业主和监理工程师提出了费用索赔;同时针对事件1、2、4,提出了工期索赔
-
1工作已进行了1个月。在施工过程中发生了如下事件。事件1:A,工作施工半个月发现业主提供的设计文件不准确,经监理工程师与业主协商确认,对原设计进行变更,设计变更后工程量没有增加,但承包人提出以下索赔:
