某土木工程项目通过工程量清单招标方式,确定某承包商为该项目中标人,合同工期为16天。该承包商编制的初始网络进度计划如图5-3所示,各工作用工总量见表5-6。
表5-6各工作用工量表
由于施工工艺和组织的要求,工作A、D、H需使用同一台施工机械(该种施工机械运
转台班费1200元/台班,闲置台班费800元/台班),工作B、E、I需使用同一台施工机械(该种施工机械运转台班费800元/台班,闲置台班费500元/台班),工作C、E需由同一班组工人完成作业(人工工资标准均为100元/工日,窝工补偿标准均为60元/工日),为此该计划需做出相应的调整。
问题:

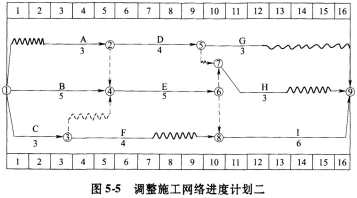

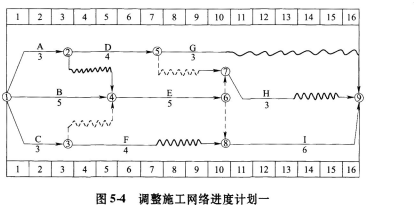

(1)请对图5-3所示的时标网络进度计划做出相应的调整,绘制出调整后的时标网络进度计划,并指出关键线路。
(2)试分析工作A、D、H的最早开始时间、最早完成时间。如果该三项工作均以最早开始时间开始作业,该种施工机械需在现场多长时间?闲置多长时间?若尽量使该种施工机械在现场的闲置时间最短,该三项工作的开始作业时间如何安排?请绘制出相应的时标网络计划。
