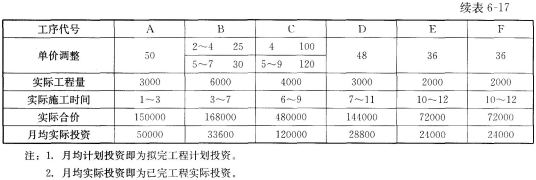

某项目确定承包商后双方签订可调单价合同,施工后投资方进行资金使用偏差分析,相关数据见表6-16。
施工过程中因外部环境因素变化根据合同规定,综合单价调整系数5~12月为1.2。
问题:

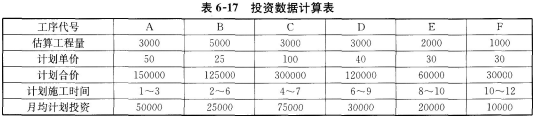

1.根据背景材料,列表计算各单项工程计划投资,实际投资。

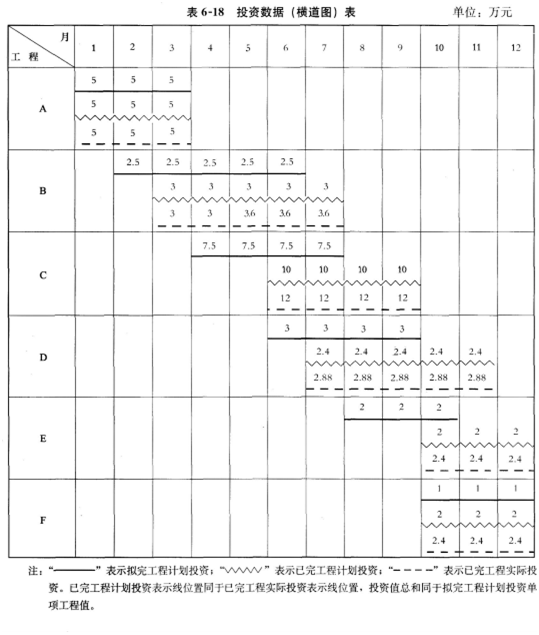

2.采用横道图形式表示各单项工程拟完工程计划投资,已完工程计划投资,已完工程实际投资。
3.编制累计投资计算表,计算6、8月份投资偏差,进度偏差。

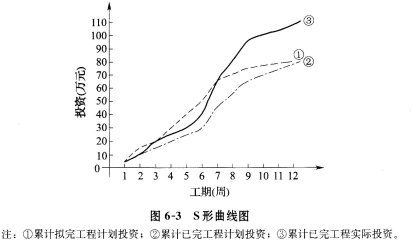

4.根据累计投资数据,绘制三种投资S形曲线。
相关试题
-
某项目确定承包商后双方签订可调单价合同,施工后投资方进行资金使用偏差分析,相关数据见表6-16。 施工过程中因外部环境因素变化根据合同规定,综合单价调整系数5~12月为1.2。 问题:
-
程计划投资,计算结果填入表2-22中。 2.计算工作H各月的已完工程计划投资和已完工程实际投资。 3.计算混凝土结构工程已完工程计划投资和已完工程实际投资,计算结果填入表2-22中。
-
每月拟完工程计划投资、累计拟完工程计划投资、每月已完工程计划投资、累计已完工程计划投资、每月已完工程实际投资、累计已完工程实际投资,计算结果填入下表中。 2.列式计算9月末的投资偏差和进度偏差(用投
-
3.第3个月末分项工程和单价措施项目的拟完工程计划投资、已完工程实际投资、已完工程计划投资及投资偏差、进度偏差分别为多少万元?根据计算结果说明投资增减和进度快慢情况。 4.如果除现场签证零星工作
-
项目拟完工程计划费用、已完工程计划费用、已完工程实际费用,并分析进度偏差(投资额表示)与投资偏差(投资额表示)。 4.除现场签证费用外,若工程实际发生其他项目费用8.7万元,试计算工程实际造价及
