按照《建设工程工程量清单计价规范》GB 50500--2013规定计算下列问题:
1.某高层商业办公综合楼工程建筑面积为90586m2。根据计算,建筑工程造价为2300元/m2,安装工程造价为1200元/m2,装饰装修工程造价为1000元/m2,其中定额人工费占分部分项工程造价的15%。措施费以分部分项工程费为计费基础,其中安全文明施工费费率为1.5%,其他措施费费率合计1%。其他项目费合计800万,规费费率为8%,增值税率为9%,计算招标控制价。
2.某工程招标控制价为8413949元,中标人的投标报价为7972282元,承包人报价浮动率为多少?施工过程中,屋面防水采用PE高分子防水卷材(1.5mm),清单项目中无类似项目,工程造价管理机构发布有该卷材单价为18元/m2 则该项目综合单价为多少?
3.某工程采用预拌混凝土由承包人提供。所需品种见表6-29。在施工期间采购预拌混凝土时,其单价分别为C20:327元/m3,C25:335元/m3,C30:345元/m3,合同约定的材料单价如何调整?
4.××工程约定采用价格指数法调整合同价款,具体约定见表6-30数据,本期完成合同价款为1584629.37元,其中:已按现行价格计算的计日工价款为5600元,发承包双方确认应增加的索赔金额为2135.87元,计算应调整的合同价款差额。

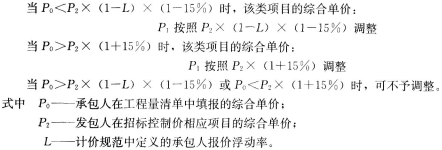

(1)某工程项目招标控制价的综合单价为350元,投标报价的综合单价为287元,该工程投标报价下浮率为6%,综合单价是否调整?
(2)某工程项目招标控制价的综合单价为350元,投标报价的综合单价为406元,工程变更后的综合单价如何调整?
(3)某工程项目招标工程量清单数量为1520m3,施工中由于设计变更调整为1824m3,增加20%,该项目招标控制综合单价为350元,投标报价为406元,应如何调整?
(4)某工程项目招标工程量清单数量为1520m3,施工中由于设计变更调整为1216m3,减少20%,该项目招标控制综合单价为350元,投标报价为287元,应如何调整?
相关试题
-
工程项目招标控制价的综合单价为350元,投标报价的综合单价为287元,该工程投标报价下浮率为6%,综合单价是否调整? (2)某工程项目招标控制价的综合单价为350元,投标报价的综合单价为406元
-
2 )某工程项目招标控制价的综合单价为350元,投标报价的综合单价为406元, 工程变更后的综合单价如何调整? (3)某工程项目招标工程量清单数量为1520m3,施工中由于设计变更调整为 1824
-
1)某工程项目招标控制价的综合单价为350 元,投标报价的综合单价为287 元,该工程投标报价下浮率为6%,综合单价是否调整? (2)某工程项目招标控制价的综合单价为350 元,投标报价的综合单价为
-

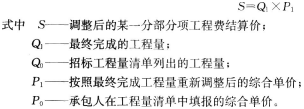

项工程招标工程量清单数量为4000m2,施工中由于设计变更调减为3000m2,该项目招标控制价综合单价为600 元/m2,投标报价为450 元/m2。合同约定实际工程量与招标工程量偏差超过±15%时,
-
为《建设工程工程量清单计价规范》GB 50500合同约定了合同价款的调整因素和调整方法,摘要如下: (1)合同价款的调整因素 1)分部分项工程量清单:设计变更、施工洽商部分据实调整。由于工程量清单
