某公司拟投资新建一个工业项目,投资估算到开工的时间按一年考虑,预计从项目建设开始计算期10年,项目建设期3年,投产当年达到设计生产能力。其他基础数据如下:
1.主要生产项目5200万元。其中:建筑工程费2850万元,设备购置费1670万元,安装工程费680万元。
2.辅助生产项目2900万元。其中:建筑工程费1250万元,设备购置费900万元,安装工程费750万元。
3.公用工程1700万元。其中:建筑工程费1040万元,设备购置费550万元,安装工程费110万元。
4.环保工程930万元。其中:建筑工程费450万元,设备购置费390万元,安装工程费90万元。
5.工程建设其他费用210万元。
6.基本预备费为工程费用与工程建设其他费用合计的15%,预计建设期物价年平均上涨率为6%。
7.项目建设资金来源为自有资金和贷款。建设期内贷款总额为5000万元,贷款年利率为6%(按月计息),还款方式为运营期第6年末一次还清本金和利息。贷款在建设期内按项目的建设进度投入,即第一年投入30%,第二年投入50%,第三年投入20%。预计项目建设投资将全部形成固定资产,使用年限10年,残值率为3%,按直线法计提折旧。
8.预计项目投产后定员1200人,每人每年工资和福利费6000元。每年的其他费用530万元(其中其他制造费用400万元)。年外购原材料、燃料动力费为6500万元。年修理费为700万元。年经营成本为8300万元。各项流动资金的最低周转天数分别为:应收账款30天,现金40天,应付账款30天,存货40天。所需流动资金全部以贷款方式筹集,拟在运营期第1年贷入60%,第2年贷入40%,流动资金贷款年利率为3%(按年计息),还款方式为运营期内每年末只还所欠利息,项目期末偿还本金。
问题:

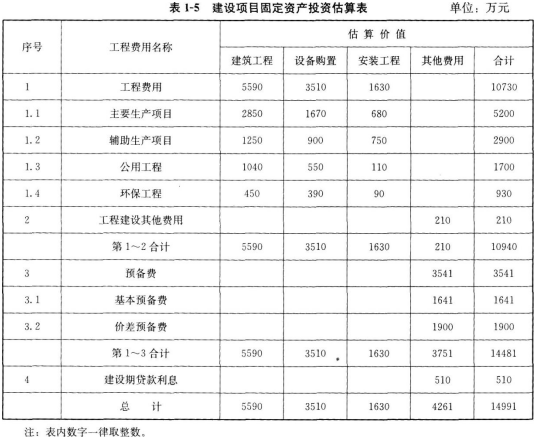

1.完成该项目固定资产投资估算表。
2.列式计算基本预备费、价差预备费。
3.列式计算建设期贷款利息。
4.用分项详细估算法估算建设项目的流动资金,并估算该项目的总投资。

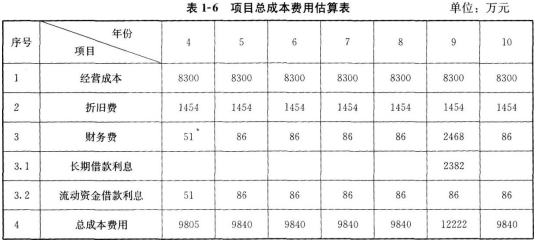

5.编制该项目的总成本费用估算表。
(表内数字一律取整数,其他结果保留2位小数)
相关试题
-
工程建设其他费用210万元。 6.基本预备费为工程费用与工程建设其他费用合计的15%,预计建设期物价年平均上涨率为6%。 7.项目建设资金来源为自有资金和贷款。建设期内贷款总额为5000万元
-
拟投资建设的新项目有关情况如下。 项目计算期:建设期2年,生产期10年。 投资估算和资金使用计划:工程费用(含建筑工程费、设备购置费及安装工程费)为10000万元,工程建设其他费用为1900万元
-
;每年其他费用为860 万元(其中:其他制造费用为660 万元);年外购原材料、燃料、动力费估算为19200 万元;年经营成本为21000 万元,年销售收入33000 万元,年修理费占年经营成本10%
-
拟投资建设新项目的有关情况如下:项目计算期:建设期为2年,生产期为10年。投资估算和资金使用计划:工程费用(含建筑工程费、设备购置费及安装工程费)为10000万元,工程建设其他费用为1900万元,基本
-
项目工程费用和工程建设其他费用均为第一年投入60%,第二年投入40%。 全部建设投资的30%为自有资金,其余为银行贷款。该项目自有资金和建设投资借款在各年年内均衡发生,借款年利率为6%,每年计息一次
