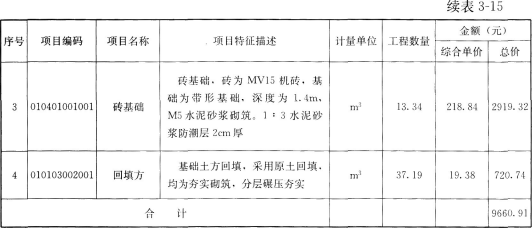

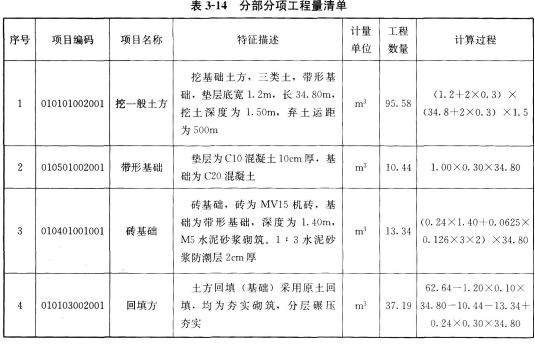

试题详情

某工程项目基础工程如图34、图3-5所示,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为C10,带形基础为C20,砖基础为M5,水泥砂浆砌筑MV15机砖,防潮层为1:3,水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。 某承包商拟参加投标,确定该基础工程为人工开挖,工作面每边留30cm,自垫层混凝土上表面开始放坡,放坡系数为0.33,槽边可堆土105.00m3,余土用翻斗车外运,运距为500m。 该承包商的企业定额中的人工材料机械消耗量如下:挖1m3沟槽用工0.52工日(包括槽底钎探用工),装运(外运500m)1m3土方,用工0.15工日,翻斗车0.080台班,已知人工单价为26元/工日,翻斗车台班单价为78.69元/台班。 现浇混凝土垫层,每立方米混凝土用工1.31工日,人工单价26元/工日,材料费合计为208.03元,机械费合计1.10元。 现浇混凝土C20带形基础每立方米用工0.65工日,日工资单价为32元/工日,材料费合计为229.43元,机械费为1.30元。 砖基础每立方米用工1.22工日,日工资单价为32元,/工日,材料费合计146.30元,机械费为2.60元。 基础上抹1:3水泥砂浆防潮层,每平方米用工0.09工日,日工资单价32元/工日,材料费合计6.30元,机械费0.35元。 土方回填(基础)每立方米用工0.22工日,日工资单价为26元/工日,机械费为1.25元。 问题: 1.根据图示内容和《建设工程工程量清单计价规范》的规定,并根据表3—12所列分部分项工程量清单项目编制±0.00以下部分的工程量清单,并将计算过程及结果填入表313中。 2.计算:①人工挖沟槽、余土外运;②C10现浇砖垫层,C20带形基础;③砖基础、抹防潮层;④土方回填(基础)各项工作的直接工程费及综合单价。填写分部分项工程量清单计价表。 3.假定措施项目费用为分部分项工程费用的15%,利润率为4.5%,管理费率为8%(管理费的计算基数为人材机费用之和,利润的计算基数为人材机费和管理费之和),规费费率为不含税的人材机费、管理费、利润之和的6%,增值税率为不含税的人材机费、管理费、利润、规费之和的3%。按照《建设工程工程量清单计价规范》的规定,确定该基础工程报价。

相关试题
