Ⅲ.电气安装工程
某化工厂合成车间动力安装工程,如图6.Ⅲ所示。
1.AP1为定型动力配电箱,电源由室外电缆引入,基础型钢采用10#槽钢(单位重量为10㎏/m)
2.所有埋地管标高均为-0.2m,其至AP1动力配电箱出口处的管口高出地坪0.1m,设备基础顶标高为+0.5m,埋地管管口高出基础项面0.1m,导线出管口后的预留长度为1m,并安装1根同口径0.8m长的金属软管。
3.木制配电板引至滑触线的管、线与其电源管、线相同,其至滑触线处管口标高为+6m,导线出管口后的预留长度为1m.
4.滑触线支架采用螺栓固定,两端设置信号灯。滑触线伸出两端支架的长度为1m.
5.表中数据为计算该动力工程的相关费用:
管理费和利润分别按人工费的55%和45%计。
6.分部分项工程景清单的统一编码为:
问题:

1.根据图示内容和((建设工程工程量清单计价规范势的规定,计算相关工程量和编制分部分项工程量清单。将配管、配线和滑触线的计算式填入答题纸上的相应位置,并填写答题纸表6.Ⅲ.1“分部分项工程量清单”。

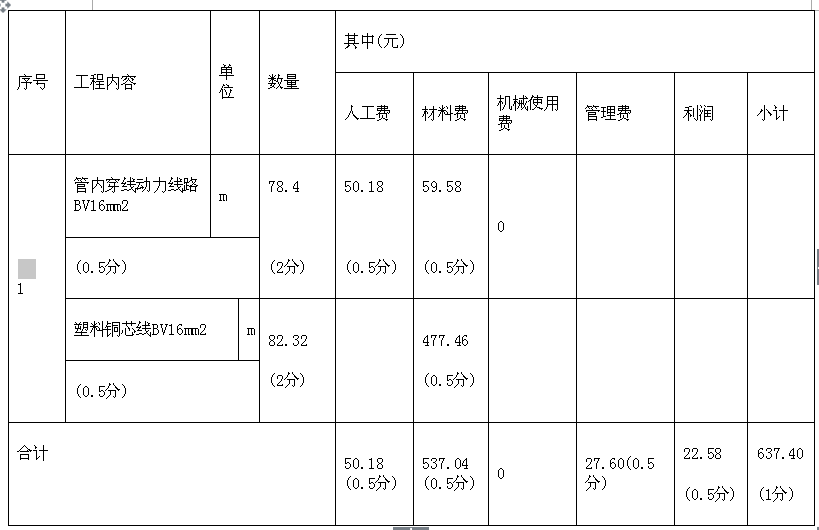

2.假设管内穿线BV16mm2的清单工程量为60m,依据上述相关费用计算该项目的综合单价,并填入答题纸表6.111.2“分部分项工程量清单综合单价计算表”。
(计算过程和结果均保留两位小数)
