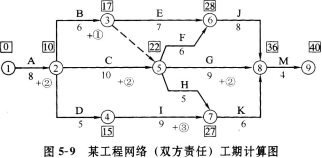

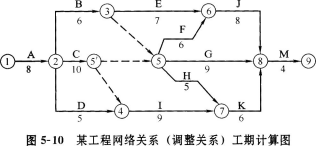

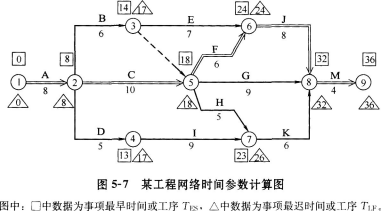

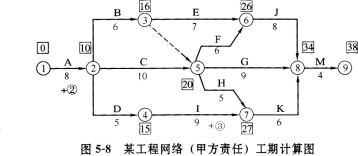

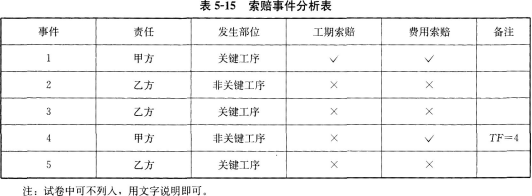

试题详情

某建筑公司与某单位于5月10日签订了实验楼承建合同,合同约定由于甲方责任造成总工期延误1天,甲方应向乙方补偿1万元;若乙方延误总工期I天应扣除乙方工程款1万元;施工中实际工程量超过计划工程量15%以上时超过部分按原单价的90%计算;双方对施工进度网络计划确认(见.图5—6)。 施工过程中发生以F事件: 1.A工程(基础土方)原计划土方量为500m3,因设计变更实际土方量为500m3(原定单价为80元/m3)。 2.B工程施工中乙方为保证施工质量,将施工范围边缘扩大,原计划土方量由300m。增加到350m3。 3.C工程施工结束后,监理工程师认为基柱内管线放线位置与设计图纸不符,经剥露检查确实有误,延误工期2天,发生费用2万元。 4.I工程施工中发现甲方提供的设计图纸有严重错误,修改图纸致使乙方施工拖延3天,发生费用3万元。 5.G工程施工中乙方租赁的设备未按时到达现场,影响乙方施工拖延2天,发生费用1万元。 问题: 1.该工程的计划工期为多少天 关键线路包括哪些单项工程 2.上述事件中哪些应进行工期补偿,哪些应进行费用补偿 3.该工程实际工期为多少天 应扣除乙方工程款多少 4.在原施工计划中如果C、I工程共用一台起重机,网络图中应如何表示 起重机正常在场时间为多少 由于甲方责任事件发生,共用设备在场时间增加多少天 如何处理 如补偿费用是否索赔机上工作人员人工费用。
