某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同。乙方编制的施工方案和进度计划已获工程师批准。双方约定采取单价合同计价。该工程的基坑开挖土方量为4500m3,假设直接费单价为4.2元/m3,综合费率为直接费的20%。该基坑施工方案规定:土方工程采用租赁一台斗容量为1m3的反铲挖掘机施工(租赁费450元/台班)。甲、乙双方合同约定5月11日开工,5月20日完工。在基坑开挖实际施工中发生了如下
事件:
事件1:因租赁的挖掘机大修,晚开工2天,造成人员窝工10个工日。
事件2:施工过程中,因遇软土层,接到工程师5月15日停工的指令,进行地质复查,配合用工15个工日,窝工5个工日(降效系数0.6)。
事件3:5月19日接到工程师于5月20日复工令,同时提出基坑开挖深度加深2m的设计变更通知单,由此增加土方开挖量900m3。
事件4:5月20日~5月22日,因下暴雨迫使基坑开挖暂停,造成人员窝工10个工日。

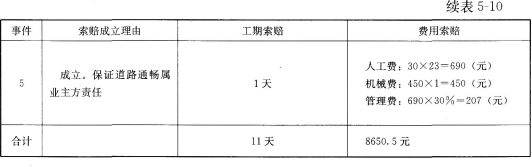

事件5:5月23日用30个工日修复冲坏的永久道路,5月24日恢复挖掘工作,最终基坑5月30日挖坑完毕。
上部结构施工过程中出现以下事件:
事件1:原定于6月10日前由甲方负责供应的材料因材料生产厂所在地区出现沙尘暴,材料6月15日运至施工现场,致使施工单位停工,影响人工100个工日,机械台班5个,乙方据此提出索赔。
事件2:6月12日至6月20日乙方施工机械出现故障无法修复,6月21日起乙方租赁的设备开始施工,影响人工200个工日,机械台班9个,乙方据此提出索赔。
事件3:6月18日至6月22日按甲方改变工程设计的图纸施工,增加人工150个工日,机械台班10个,乙方据此提出索赔。
事件4:6月21日至6月25日施工现场所在地区由于台风影响致使工程停工,影响人工140个工日,机械台班8个,乙方据此提出索赔。
问题:

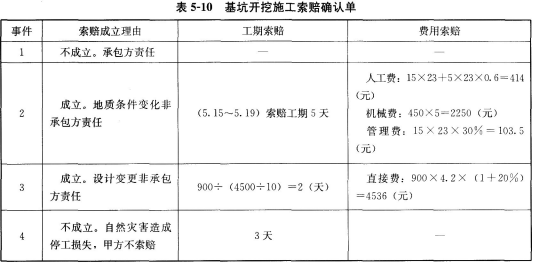

1.列表说明基坑开挖过程事件1至事件5工程索赔理由及工期、费用索赔的具体结果。
注:其中人工费单价23元/工日,增加用工所需的管理费为增加人工费的30%。
2.说明上部结构施工中乙方提出的工程索赔要求是否正确,正确的索赔结果是什么。

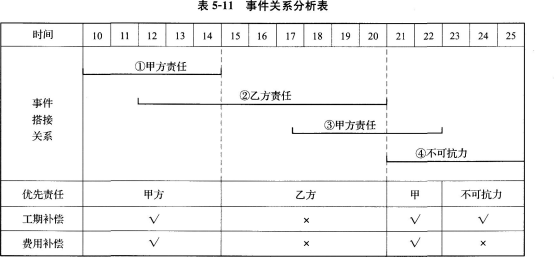

注:其中人工费单价60元/工日,机械使用费400元/台班,降效系数为0.4。
相关试题
-
某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同。乙方编制的施工方案和进度计划已获工程师批准。双方约定采取单价合同计价。该工程的基坑开挖
-
某建筑公司(乙方)于某年4 月20 日与某厂(甲方)签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同,乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑开挖土方量为4500m3
-
日还收到了基坑开挖深度加深2m 的设计变更通知单,由此增加土方开挖量900m3; 事件四:5 月20 日~5 月22 日,因下罕见的大雨迫使基坑开挖暂停,造成人员窝工10 个工日; 事件五:5 月
-
施工过程中因土质问题,接到监理工程师5月15日停工的指令,进行地质复查,配合用工为15个工日。 事件三:5月19日,接到监理工程师5月20日复工令,同时提出管道沟深度加深,因此需增加开挖土方量900
-
某基坑开挖工程,合同挖方量为7000m3,直接费单价5.2元/m,综合费率为直接费20%。按经甲方批准施工方案及进度计划,乙方租用一台1m3的反铲(租赁费550元/台班)开挖,6月11日开工,6月20
