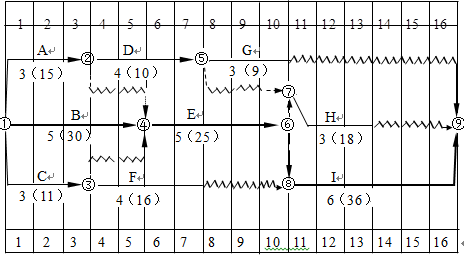

试题详情

某工程项目业主通过工程量清单招标确定某承包商为中标人,并签订了工程合同,工期为16天。该承包商编制的初始网络进度计划(每天按一个工作班安排作业)如图4.1所示,图中箭线上方字母为工作名称,箭线下方括号外数字为持续时间,括号内数字为总用工日数(人工工资标准均为45.00元/工日,窝工补偿标准均为30.00元/工日)。由于施工工艺和组织的要求,工作A、D、H需使用同一台施工机械(该种施工机械运转台班费800元/台班,闲置台班费550元/台班),工作B、E、I需使用同一台施工机械(该种机械运转台班费600元/台班,闲置台班费400元/台班),工作C、E需由同一班组工人完成作业,为此该计划需做出相应的调整。 问题: 1.请对图4.1所示的进度计划做出相应的调整,绘制出调整后的施工网络进度计划,并指出关键线路。 2.试分析工作A、D、H的最早开始时间、最早完成时间。如果该三项工作均以最早开始时间开始作业,该种施工机械需在现场多长时间 闲置多长时间 若尽量使该种施工机械在现场的闲置时间最短,该三项工作的开始作业时间如何安排 3 . 在施工过程中,由于设计变更,致使工作E增加工程量,作业时间延长2天,增加用工10个工日,材料费用2500元,增加相应的措施费用600元;因工作E作业时间的延长,致使工作H、I的开始作业时间均相应推迟2天;由于施工机械故障,致使工作G作业时间延长1天,增加用工3个工日,材料费用800元。如果该工程管理费按人工、材料、机械费之和的7%计取,利润按人工、材料、机械费、管理费之和的4.5%计取,规费费率3.31%,税金率3.477%。试问:承包商应得到的工期和费用索赔是多少
