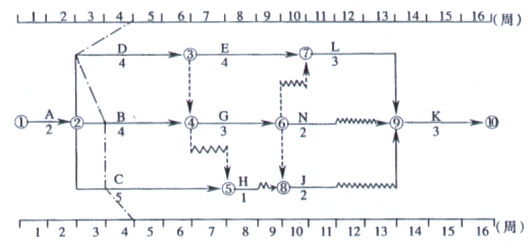

某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图 1所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表 1。
表 1 施工单位的报价单(部分)
工程施工到第4周时进行进度检查,发生如下事件:
事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840m3,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
事件5:第8周末,由于业主未及时提供图纸,E工作无法开始工作,图纸到第10 周末才提供给承包商,但是施工单位的机具在第九周末出现故障,到第11周末才修好,E工作开始工作。
问题:
1.根据第4周末的检查结果,在图 1上绘制实际进度前锋线,逐项分要的B、C、D三项工作的实际进度对工期的影响,并说明理由。
2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,工程师应批准工程延期多长时间 为什么
3.施工单位是否可以就事件2、4提出费用索赔 为什么 可以获得的索赔费用是多少
4.事件3中C工作发生的费用如何结算
5.前4周施工单位可以得到的结算款为多少元
6. 对于事件5,施工单位提出工期索赔,工程师应批准工程延期多长时间 为什么
相关试题
-
的检查结果,在图 1上绘制实际进度前锋线,逐项分要的B、C、D三项工作的实际进度对工期的影响,并说明理由。 2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,工程师应批准工程延期
-
检查结果,在上述施工进度计划图中绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。 2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理
-
根据第4周末的检查结果,在图1上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。 2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理
-
在图6-1上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。 问题2:若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多
-
绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。 2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么
