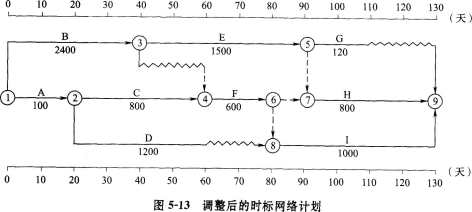

试题详情

某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同约定: (1)合同工期为130天,因施工单位原因造成工期延误的,违约赔偿金为5000元/天(不含规费、税金)。 (2)按《建筑安装工程费用项目组成》规定,以工料机单价为计算基础的工料单价法进行计价,管理率为15%,利润率为5%,规费增值税综合计算系数为15%。管理费以工料机费用为计算基础,利润以工料机费用与管理费之和为计算基础,规费税金以工料机费用、管理费、利润之和为计算基础。 (3)部分工料机单价如下:人工费60元/工日,窝工补偿30元/工日;挖掘机租赁费900元/天;自有塔吊设备使用费1200元/台班,闲置补偿费800元/台班。 工程实施过程中发生以下事件: 事件1:开工前,施工单位编制的时标网络计划如图5-12所示(时间单位为天,箭线下方数字为工作的计划消耗工日),各项工作均匀速开展。 项目监理机构审核施工单位提交的时标网络计划时发现:工作C、F和I需使用一台挖掘机,工作E和H需单独使用塔吊设备,而施工单位仅有一台塔吊设备,于是向施工单位提出调整工作进度安排的建议。 事件2:建设单位要求对工作E进行设计变更,该变更使工作E的持续时间延长5天,增加用工150工日、塔吊设备5台班、材料费18000元,相应的措施费7000元。施工单位向项目监理机构提出变更工程价款和延长工期的要求。 事件3:由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工,施工单位向项目监理机构提出相应的窝工补偿要求。 问题: 1.根据试题背景材料中事件1所述内容调整时标网络计划图,并说明原图与调整后的时标网络计划图中的关键线路,说明调整后的总工期。 2.在调整后的网络计划中,D工作、G工作、B工作、C工作的总时差是多少 计算D工作的 ES、EF、LS、LF、FF值。 3.事件2中,项目监理机构应批准的变更价款和工期补偿分别是多少 说明理由。 4.事件3中,项目监理机构应批准的窝工补偿是多少 说明理由。

相关试题
