试题详情

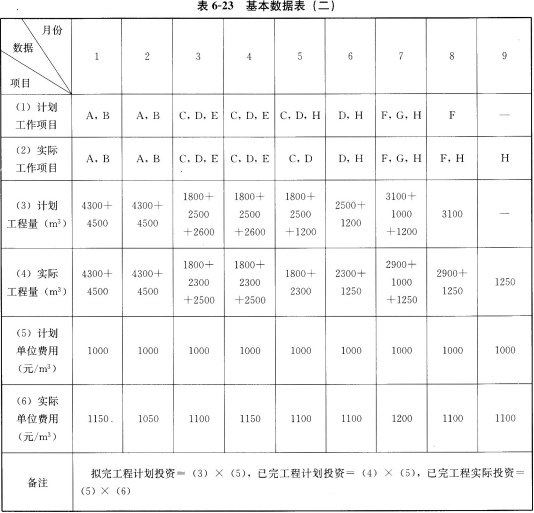

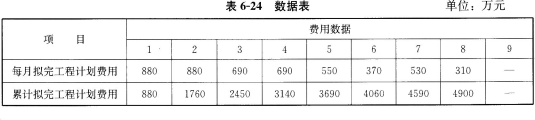

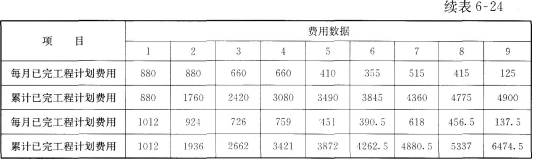

某工程项目施工合同于2000年12月签订,约定2001年1月开始正式施工,施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划(图6—4),并经监理工程师审核批准。 该项目的各项工作均按最早开始时间安排,且各工作每月所完成的工程量相等。各工作的计划工程量和实际工程量如表6—20所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。 合同约定,混凝土结构工程全费用综合单价为1000元/m3,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表6—21所示。 施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作的持续时问延长了1个月。 问题: 1.按施工进度计划编制资金使用计划(即计算每月和累计拟完工程计划费用),简要写出其步骤,计算结果填人数据表中。 2.计算工作H各月的已完工程计划费用和已完工程实际费用。 3.列式计算8月末的费用偏差和进度偏差(用费用额表示)。

相关试题
