单选题

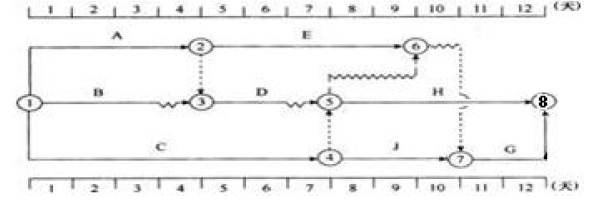

某工程双代号时标网络计划如下图所示,因工作
B.
D.G 和J 共用一台施工机械而必须顺序施工,在合理安排下,该施工机械在现场闲置()天。


A0
B1
C2
D3
正确答案
答案解析
应首先判定先G 后J,还是先J 后G? 根据延长工期最短的原则,应该先J 后G。重新标注网络图。
A0
B1
C2
D3
应首先判定先G 后J,还是先J 后G? 根据延长工期最短的原则,应该先J 后G。重新标注网络图。
