某实施监理的市政工程分为四个施工标段。某监理单位承担了该工程施工阶段的监理任务,一、二标段工程先行开工,项目监理机构组织形式如图6—1所示。

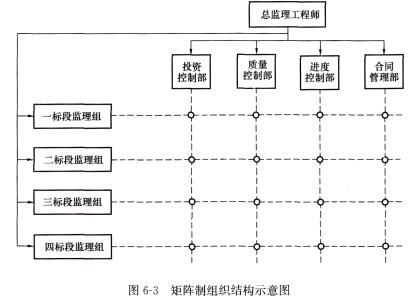

一、二标段工程开工半年后,三、四标段工程相继准备开工,为适应整个项目监理工作的需要,总监理工程师决定修改监理规划,调整项目监理机构组织形式,按四个标段分别设置监理组,增设投资控制部、进度控制部、质量控制部和合同管理部四个职能部门,以加强各职能部门的横向联系,使上下、左右集权与分权实行最优的结合。
总监理工程师调整了项目监理机构组织形式后,安排总监理工程师代表按新的组织形式调配相应的监理人员、主持修改项目监理规划、审批项目监理实施细则;又安排质量控制部签发一标段工程的质量评估报告;并安排专人主持整理项目的监理文件档案资料。
总监理工程师强调该工程监理文件档案资料十分重要,要求归档时应直接移交本监理单位和城建档案管理机构保存。
【问题】
1.图6—1所示项目监理机构属于何种组织形式?说明其主要优点。
2.调整后的项目监理机构属于何种组织形式?画出该组织结构示意图,并说明其主要缺点。
3.指出总监理工程师调整项目监理机构组织形式后安排工作的不妥之处,写出正确做法。
4.指出总监理工程师提出监理文件档案资料归档要求的不妥之处,写出监理文件档案资料归档程序。
相关试题
-
分为四个施工标段。某监理单位承担了该工程施工阶段的监理任务,一、二标段工程先行开工,项目监理机构组织形式如图1所示。 一、二标段工程开工半年后,三、四标段工程相继准备开工,为适应整个项目监理工作
-
某实施监理的市政工程分为四个施工标段。某监理单位承担了该工程施工阶段的监理任务,一、二标段工程先行开工,项目监理机构组织形式如图6—1所示。 一、二标段工程开工半年后,三、四标段工程相继准备开工
-
排总监理工程师代表按矩阵制监理组织形式调配相应的监理人员、主持编写项目监理规划、审批项目监理实施细则。 事件2:监理工程师在审核甲施工单位提交的“工程开工报审表”时,要求该施工单位在“工程开工报审
-
1> 、指出事件 1、2 中,监理单位做法的不妥之处,并写出正确做法。 <2> 、根据《建设工程监理规范》,列出总监理工程师签发工程开工令所需的条件。 <3> 、建设单位在组织工程验收前,应组织
-
总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。 总监理工程师提出了建立项目监理组织机构的步骤(见图12-1),并委托给总监理工程师代表以下工作:①确定项目监理机构人员
