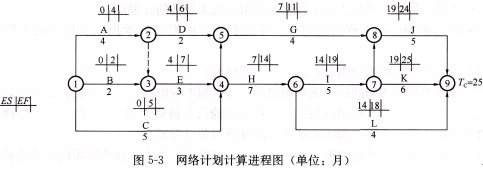

某建设工程合同工期为25个月,其双代号网络计划如图5—2所示,该计划已过监理工程师审核批准。
【问题】
1.该网络计划的计算工期是多少?为确保工程按期完工,哪些施工过程应该作为重点控制对象?为什么?
2.当该计划执行7个月以后,监理工程师发现,施工过程C和施工过程D已经完成,而施工过程E将会拖后2个月。此时施工过程E的实际进度是否会影响总工期?为什么?
3.若实际进度确实影响到总工期,为了保证总工期不延长,应该对原进度计划进行调整。现拟组织施工过程H、I、J、K进行流水施工。各个施工过程中的施工段及其流水节拍见表5-1。

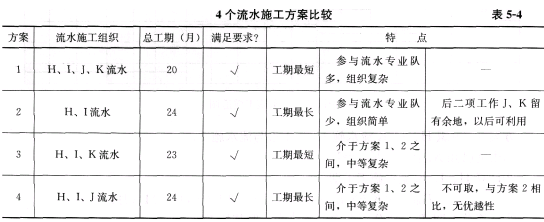

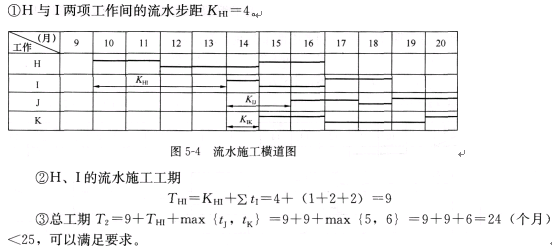

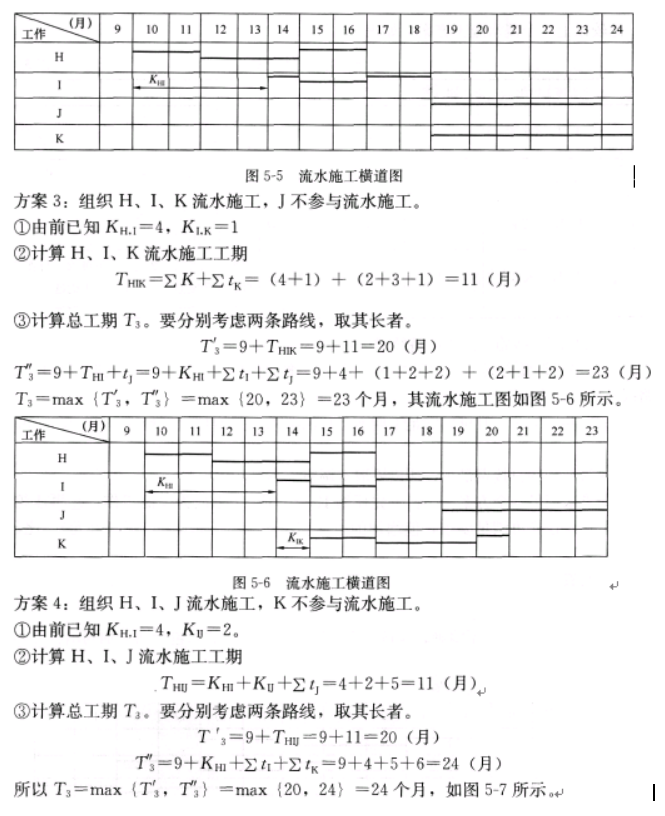

按原进度计划中的逻辑关系,组织施工过程H、I、J、K进行流水施工的方案有哪些?试比较各方案的流水施工工期,并且判断调整后的计划是否满足合同工期的要求。
4.若压缩某些施工过程的持续时间,对原计划进行调整以保证工期不延长。各施工过程的直接费率以及最短持续时间见表5-2。

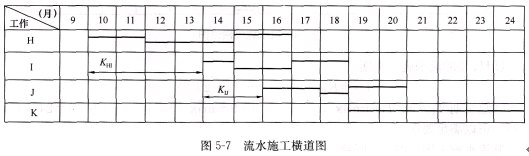

在不改变各施工过程逻辑关系的前提下,原进度计划的最优调整方案是什么?请讲明原因。此时直接费将增加多少?
