某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。

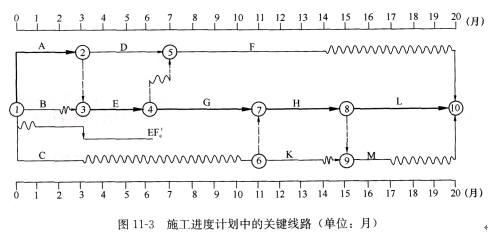

经总监理工程师审核批准的施工进度计划如图11—1所示,各项工作均匀速施工。
【问题】
1.如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队最少的工作间断时间为多少?
2.由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟4个月,工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。指出总监理工程师做法的不妥之处,并写出相应的正确做法。
3.推迟4个月开工后,当工作G开始之时检查实际进度,发现此前施工进度正常。此时,建设单位要求仍按原竣工日期完成工程,承包单位提出如下赶工方案,得到总监理工程师的同意。该方案将C、H、L三项工作均分成两个施工段组织流水施工,数据见表11—2所示。

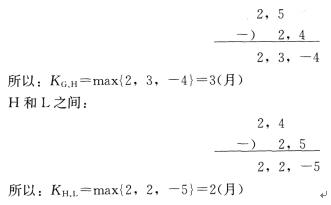

G、H、L三项工作流水施工的工期为多少?此时工程总工期能否满足原竣工日期的要求?为什么?
4.工作G经监理工程师核准每月实际完成工程量均为400m3。承包单位在报价单中的工料单价为50元/m3,其他直接费率为3%,间接费率为10%,现场经费率为5%,利润率为5%,计税系数为3.41%。按合同约定,工作G每月的结算款应为多少?
相关试题
-
总监理工程师口头指令承包单位开工日期推迟4个月,工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。指出总监理工程师做法的不妥之处,并写出相应的正确做法。 3.推迟4个月开工
-
总监理工程师口头指令承包单位开工日期推迟4个月,工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。指出总监理工程师做法的不妥之处,并写出正确做法。 3.推迟4个月开工后
-
一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队的工作间断时间为多少? 2.由于建设单位负责的施工现场拆迁工作未能按时完成,总
-
工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见下表。 工作的赶工费率及可缩短时间 事件3:施工总进度计划调整后,工作L
-
提出了费用补偿和工程延期申请。 、事件1中,项目监理机构是否应批准工程推迟开工?说明理由。 、指出施工总进度计划的关键线路和总工期。 、事件2中为使赶工费最少,施工单位应如何调整施工总进度
