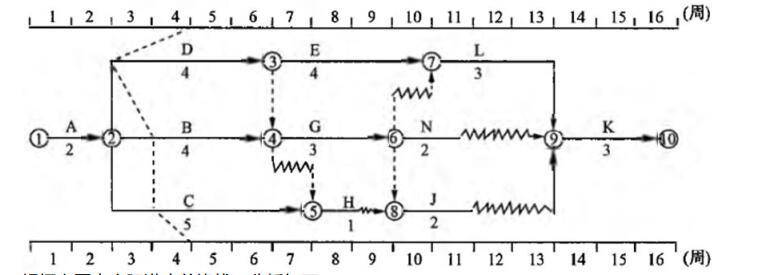

某工程的施工合同工期为 16 周,项目监理机构批准的施工进度计划如图 6-1 所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表 6-1。 工程施工到第 4 周时进行进度检查,发生如下事件: [事件 1]:A 工作已经完成,但由于设计图纸局部修改,实际完成的工程量为 840m3,工作持续时间未变。 [事件 2]:B 工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失 1 万元,实际只完成估算工程量的 25%。 [事件 3]:C 工作为检验检测配合工作,只完成了估算工程量的 20%,施工单位实际发生检验检测配合工作费用5000 元。 [事件 4]:施工中发现地下文物,导致 D 工作尚未开始,造成施工单位自有设备闲置 4 个台班,台班单价为 300元/台班、折旧费为 100 元/台班。施工单位进行文物现场保护的费用为 1200 问题: 1.指出批准的施工进度计划如图 6-1 的关键线路,以及工作 G、N、J 的自由时差及总时差。 2.根据第 4 周末的检查结果,在图 6-1 上绘制实际进度前锋线,逐项分析 B、C、D 三项工作的实际进度对工期的影响,并说明理由。 3.若施工单位在第 4 周末就 B、C、D 出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么? 4.施工单位是否可以就事件 2、4 提出费用索赔?为什么?可以获得的索赔费用是多少? 5.事件 3 中 C 工作发生的费用如何结算? 6.前 4 周施工单位可以得到的结算款为多少元?
