试题详情

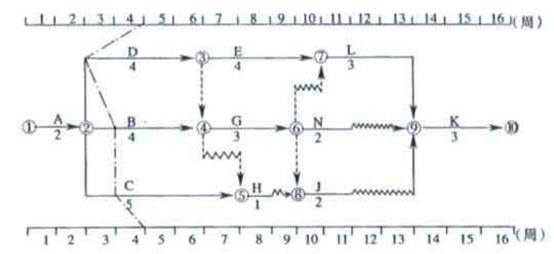

某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图6—1所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表6—1。 施工单位报价单 表6-1 工程施工到第4周时进行进度检查,发生如下事件: 事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840m3,工作持续时间未变。 事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。 事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。 事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。 问题1:根据第4周末的检查结果,在图6-1上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。 问题2:若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间为什么 问题3:施工单位是否可以就事件2、4提出费用索赔为什么可以获得的索赔费用是多少 问题4:事件3中C工作发生的费用如何结算 问题5:前4周施工单位可以得到的结算款为多少元

相关试题
