某工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同中规定,除空间桁架屋盖可分包给专业工程公司外,其他部分不得分包(除非业主同意)。本项目合同工期为22个月。

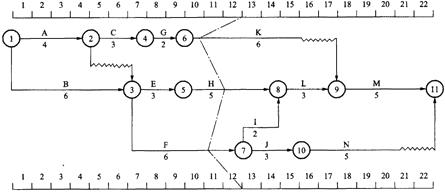

在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(图1)和一份工程报告。
总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请。
在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。
在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后2个月。
<1> 、为了确保本项目工期目标的实现,施工进度计划中哪些工作应作为重点控制对象为什么
<2> 、请在原进度计划中用前锋线表示出第12月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。
<3> 、如果施工单位提出工期顺延2.5个月的要求,总监理工程师应批准工程延期多少为什么
相关试题
-
,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(图1)和一份工程报告。 总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0
-
某水利工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同要求不得分包工程。本项目合同工期为22个月。在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如图
-
处理质量事故时所需的资料有哪些? 5.请在原进度计划中用前锋线表示出第12月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总\工期的影响。 6.如果施工单位提出工期顺延2.5个月的要求,可
-
过程中,由于建设单位供应的主材未能按时交付给施工单位,致使工作K的实际进度在第11月底实施拖后三个月;部分施工机械由于施工总承包单位原因未能按时进场,致使工作H的实际进度在第11月底时拖后一个月;在
-
的总时差和自由时差。 、事件1中,甲施工单位应向项目监理机构报送哪些索赔文件?项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。 、事件2中,业主代表的做法是否妥当?甲施工单位的索赔
