试题详情

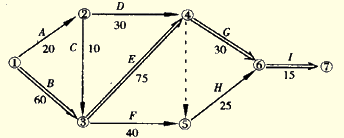

南方电子电气有限公司(建设单位)新建液晶屏(LED)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LED生产线安装网络计划工作的逻辑关系及工作持续时间表(见表1)。 表1 LED生产线安装网络计划工作逻辑关系及持续时间表 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。 LED生产线的安装正值夏季,由于台风影响航运,使LED生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。 <1> 、按LED生产线安装网络计划工作的逻辑关系及工作持续时间表为A施工单位项目部绘出安装进度双代号网络计划图。 <2> 、分析影响工期的关键工作是哪几个总工期需多少天 <3> 、基础检验工作增加到30天,是否影响总工期说明理由。 <4> 、LED生产线设备晚到7天,是否影响总工期说明理由。 <5> 、如按合同工期完成,A施工单位如何进行工期调整

相关试题
