为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制 A1、A2标段两个监理规划。总监理工程师要求:①六个职能部门根据A1、A2标段的特点,直接对A1、A2标段的施工单位进行管理;②在施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理师直接通知乙施工单位整改,如未整改,则由相应标段项目监理组负责人签发《工程暂停令》,要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。
在报送监理规划中,项目监理人员的部分职责分工如下:
⑴投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须有总监理工程师签认;
⑵合同管理组负责调解建设单位与施工单位的合同争议,处理工程索赔;
⑶进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期;
⑷质量控制负责人审批项目监理实施细则
⑸A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。
问题:

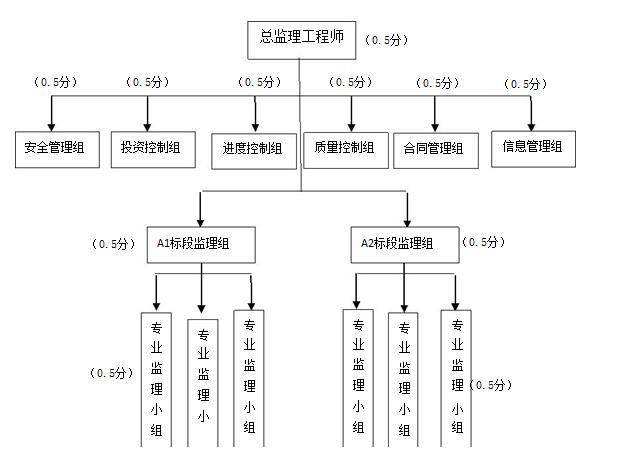

1.绘制监理单位设置的项目监理机构的组织机构图,说明其缺点。
2.指出总监理工程师工作的不妥之处,写出正确方法。
3.指出监理人员职责分工的不妥之处,写出正确方法。
相关试题
-
施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理师直接通知乙施工单位整改,如未整改,则由相应标段项目监理组
-
施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理师直接通知乙施工单位整改,如未整改,则由相应标段项目监理组
-
施工单位整改,如未整改,则由相应标段项目监理组负责人签发《工程暂停令》,要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。 在报送监理规划中
-
施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理工程师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理工程师直接通知乙施工单位整改。如未整改,则由相应标段
-
在施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理工程师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段
