试题详情

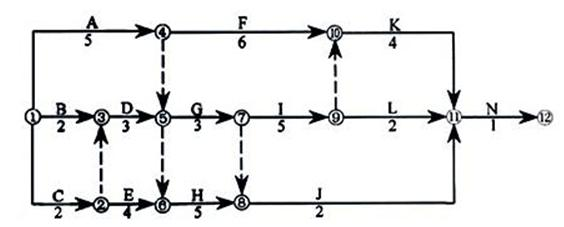

某桥梁工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图1所示,其中A、C工作为钢筋混凝土基础工程。 图1 施工总进度计划(时间单位:周) 施工过程中,发生如下事件: 事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始之前,设计单位修改了基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作的工程量由原来的3600m3减少到2400m3。 事件2:A、D工作完成后,建设单位拟将工程的总工期缩短到16周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表1。 后续工作可缩短的时间及赶工费率 表1 、事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么? 、绘制事件一发生后的网络计划图,并指出关键线路。A、C工作的费用共增加了多少? 、事件2中,项目监理机构应如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少?

相关试题
