某企业拟对一梁桥进行加固,体积为25000m3,其工程设计方案部分资料如下:
A方案:采用浇筑钢筋混凝土加大截面加固法,用于加强构件。单方造价为2020元/m3;
B方案:采用粘贴碳纤维、特种玻璃纤维加固法,提高构件的抗弯承载力。单方造价1960元/m3;
C方案:采用预应力加固法,通过张拉时梁体产生偏心预压力,减小荷载挠度。单方造价为1880/m3。
各方案功能权重及得分,见表2.1。

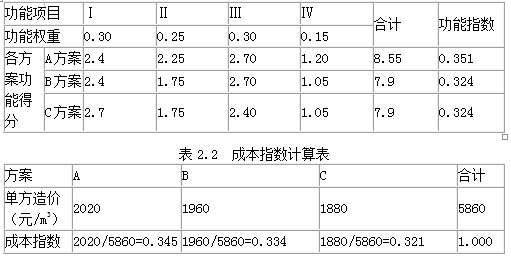

表2.1 各方案功能权重及得分表
、简述价值工程中所述的“价值(V)”的含义,对大型复杂的产品,应用价值工程的重点是在其寿命周期的哪些阶段?

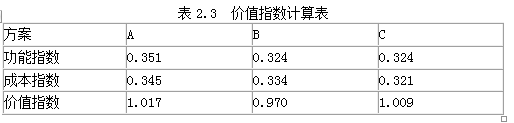

、运用价值工程原理进行计算,将计算结果分别填入答题卡表2.1、2.2、2.3中,并选择最佳设计方案。
、若三个方案设计使用寿命均按50年计,基准折现率为10%,A方案年运行和维修费用为78万元,每10年大修一次,费用为900万元。已知B、C方案年度寿命周期经济成本分别为664.222万元和695.400万元,其他有关数据资料见表2.2“年金和现值系数表”。列式计算A方案的年度寿命周期经济成本,并运用最小年费用法选择最佳设计方案。
