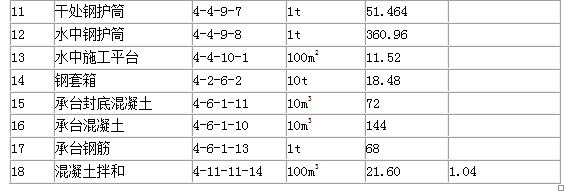

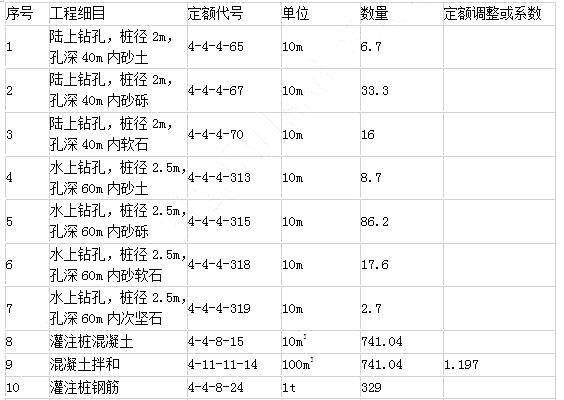

某预应力混凝土连续梁桥,桥跨组合为50+3×80+50,桥梁全长345.50m,桥梁宽度为25m。基础为钻孔灌注桩,采用回旋钻机施工,桥墩为每排三根共6根2.50m的桩,桥台为8根2.00m的桩。承台尺寸为8.00×20.00×3.00m。承台采用无底钢套箱施工,一般单壁钢套箱可按其表面积大约150kg/m2计算,高度按施工水位增加0.5m计。除桥台为干处施工外,其余均为水中施工(水深5m以内)。桥台钢护筒按单根长度3.5m计,桥墩钢护筒按单根长度10m计。混凝土均要求采用集中拌合(混凝土搅拌站生产能力为40m3/h)、泵送施工,水上混凝土施工考虑搭便桥的方法,便桥费用不计。本工程计划工期为18个月。其施工图设计的主要工程数量见下表: 、请列出该桥梁基础工程造价所涉及的相关定额的名称、单位、定额代号、数量等内容,并填入表格中。需要时应列示计算。(π的取值为3.14)
