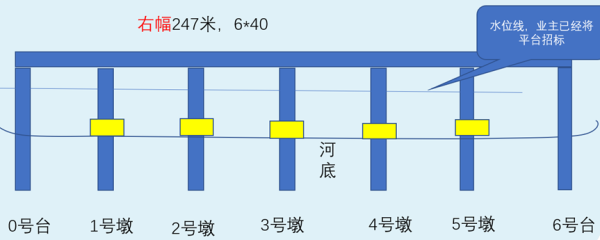

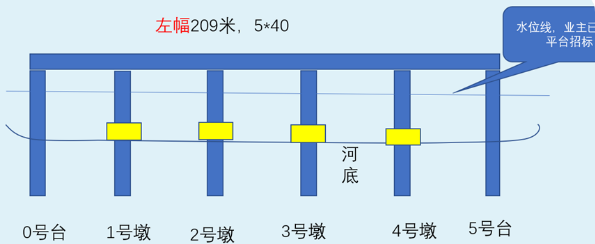

某高速公路上的一座大桥工程,大桥左、右幅的孔数、孔径组合分别为5×40mT梁和6×40mT梁,左、右幅的全长分别为209m和247m,单幅宽度均为12.5m。该桥梁基础均为钻孔灌注桩,桥台桩基单幅为4根(均为长30m、桩径1.3m);桥墩桩基础单幅为3根(均为长38m、桩径2.5m);
桥梁墩、台单幅承台尺寸均为10m×5m×2m,承台底面与地面线标高相同;桥台承台无封底混凝土,桥墩承台设1m厚C20封底混凝土;桩基C25混凝土、承台C30混凝土,配筋率均为100kg/m3(均为带肋钢筋),焊接连接,桩基检测管全桥总用量13.5t;桥台设置于岸上旱地,各桥墩均在水中,施工水位均为+4.0m(不考虑湖水、洪水、浪溅、涌水等)。
该桥钻孔揭示的地层资料自地面线向下依次为:
桥台:2m粉砂土、8m砂砾、10m砾石、18m软石、其下为次坚石(各桥台相同);
桥墩:1.5m粉砂土、6m砂砾、10m砾石、18m软石、其下为次坚石(各墩相同)。
根据地区经验,桩基成孔适宜采用回旋钻机施工,钢护筒宜高出施工水位1.5m,埋入砂砾层内2m。根据地方环保部门要求,水中基础均需采用钢结构辅助工程施工;混凝土均要求采用集中拌和,泵送浇注。距该桥平均运距2km处,本项目既有40m3/h拌合站可用,水中栈桥及桩基工作平台已由业主于前期招标完成。
问题:(30分)(计算结果保留二位小数)
1.请根据上述资料计算该桥梁基础工程施工所涉及工程内容的相应数量,写出必要的计算式。

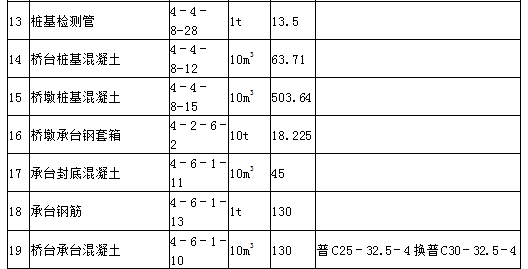

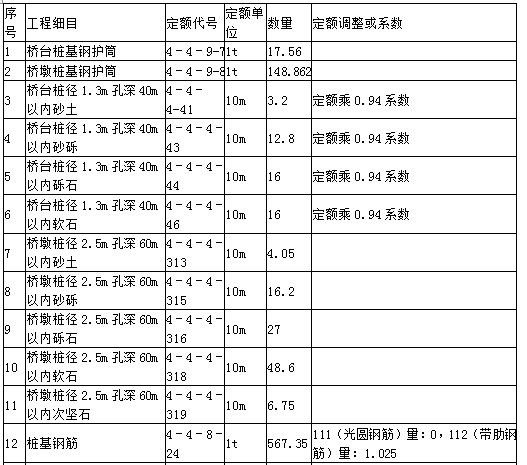

2.请依据交通运输部2018年版《公路工程预算定额》,按给定表格格式编制该桥梁基础工程的全部预算数据,并写明工程细目名称(不考虑混凝土拌合及运输)。
