某公路施工图设计路面基层为36cm厚(5%)水泥稳定碎石{定额按照两层18cm考虑},底基层为20cm厚(5:15:80)石灰粉煤灰砂砾。其中某标段路线长30km,基层数量为71780m2,底基层数量为780780m2,要求采用集中拌和施工。根据施工组织设计,在距路线两端1/3处各有一块比较平坦的场地,上路距离200m,底基层与基层的施工期计划为6个月,拌和站场地处理不考虑。
问题:

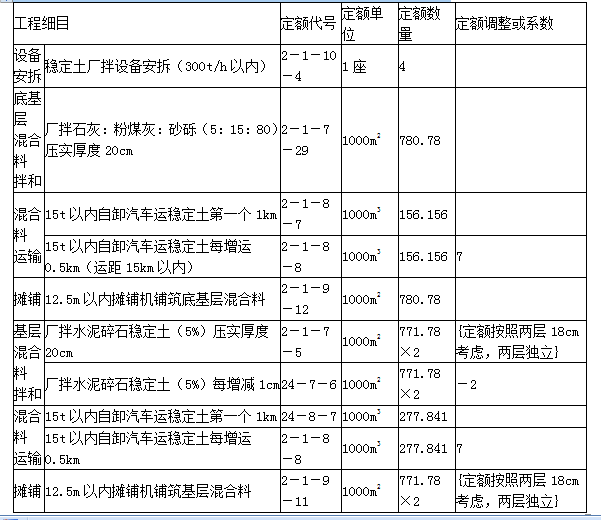

请按不同的结构分别列出本标段路面工程造价所涉及的相关定额的名称、单位、定额代号、数量等内容,并填入表格中。需要时应列式计算。
相关试题
-
数量为780780m2,要求采用集中拌和施工。根据施工组织设计,在距路线两端1/3处各有一块比较平坦的场地,上路距离200m,底基层与基层的施工期计划为6个月,拌和站场地处理不考虑。 问题:
-
采用集中拌和施工。根据施工组织设计,在距路线两端1/3处各有一块比较平坦的场地,上路距离200m,底基层与基层的施工期计划为6个月,拌和站场地处理不考虑。 【问题】 请按不同的结构分别列出本标段
-
),垫层为20cm砂砾(基层、垫层宽度7.5m)。 【问题】 根据上述资料列出本项目路面工程造价所涉及的工程细目名称、定额代号、单位、工程数量等内容,并填入表格中。需要时应列式计算或用文字说明。
-
拌和站采用320t/h沥青混凝土拌和设备1台,拌和场场地硬化和临时便道费用不考虑。 问题:(20分) 请列出本段路面工程所涉及的相关施工图预算定额名称、单位、定额代号、数量等内容填入表中
-
段底基层施工需拌制的水泥稳定碎石混合料的数量,并计算该部分厂拌底基层水泥稳定碎石混合料的材料费和施工机械使用费。(计算结果保留小数后两位) 3. 该合同段的冬期施工增加费、高原地区施工增加费和行
