试题详情

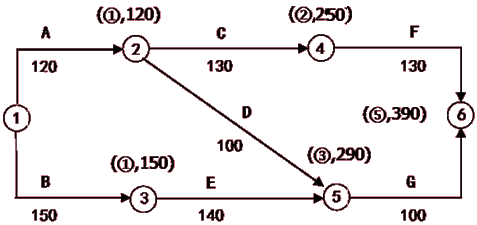

某施工单位与建设单位签订了固定总价施工承包合同,合同工期为390天,合同总价5000万元,施工前施工单位向工程师提交了施工组织设计和施工进度计划(如下图)。 该工程在施工过程中出现了如下事件:   1.因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。   2.基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。   3.因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元,其他损失费5万元。   4.结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元、工作E持续时间延长30天。   5.因施工期间钢材涨价而增加材料费7万元。   针对上述事件,施工单位按程序提出了工期索赔和费用索赔。   问题:(25分)   1.按照上图的施工进度计划,确定该工程的关键线路计算工期,并说明按此计划该工程是否能按合同工期要求完工?   2.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。   3.施工单位可以获得的工期补偿是多少天?说明理由。   4.施工单位租赁土方施工机械用于A、B,日租金为1500元/天,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?
