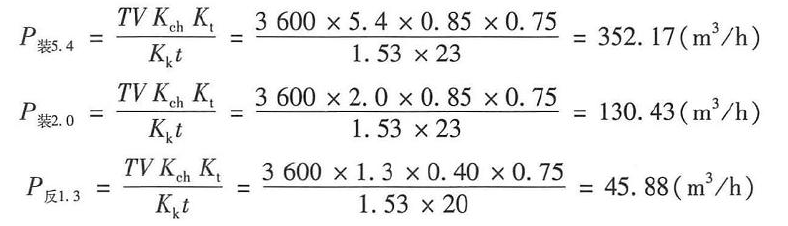

试题详情

某水利工程涉及场地平整(二期土石方开挖及回填)工程,该标段水文地质条件简单,总工期为720d,控制性工期107d,控制性工期期间爆破石方装运施工指标为10000m3/d。针对工程有大量爆破石方装运的情况,正常施工阶段拟选择斗容5.4m3 的装载机或斗容2.0m3 的装载机,或使用斗容1.3m3 的反铲挖掘机进行装载作业,按每天工作2 班,时间利用系数取0.75,充满系数、松散系数见表2-26、表2-27。 该公司现有5t、8t 和15t 的自卸汽车各25 台、40 台、50 台,自卸汽车时间利用系数按1.0 计,其主要参数见表2-28、表2-29。 二、问题 1.如果挖装设备与自卸汽车只能选取一种,而且数量没有限制,如何组合最经济?说明理由。 2.若工程每天安排的挖掘机和自卸汽车的型号数量不变,需要安排几台何种型号的挖掘机和几台何种型号的自卸汽车可以完成工作任务? 计算结果精确到小数点后两位。
