已知坝长2000m,翻晒场中心位于坝址左岸坝头5km,故自卸汽车运距取平均运距为5+1=6km。根据《水利建筑工程概算定额》,人工及装载机数量应乘0.85系数。 (1)该工程土类级别为Ⅲ类,人工费=2.3×0.85×6.55=12.81(元) (2)机械费 装载机5m3:0.43×0.85×409.68=149.74(元) 推土机88kW:0.22×124.12=27.31(元) 自卸汽车25t:(5.53+0.56)×220.77=1344.49(元) 机械费合计=149.74+27.31+1344.49=1521.54(元) (3)材料费 零星材料费=(12.81+1521.54)×2%=30.69(元) (4)基本直接费=12.81+1521.54+30.69=1565.04(元) (5)其他直接费=1565.04×7%=109.55(元) (6)直接费=1565.04+109.55=1674.59(元) (7)间接费=1674.59×8.5%=142.34(元) (8)利润=(1674.59+142.34)×7%=127.19(元) (9)材料补差 装载机5m3:0.43×0.85×138.29=50.54(元) 推土机88kW:0.22×44.23=9.73(元) 自卸汽车25t:(5.53+0.56)×73.01=444.63(元) 材料补差合计=50.54+9.73+444.63=504.90(元) (10)税金=(1674.59+142.34+127.19+504.90)×9%=220.41(元) 费用合计=1674.59+142.34+127.19+504.90+220.41=2669.43(元/100 m3) 单价=2669.43/100=26.69(元/ m3) 土料运输工程建筑工程单价表如下。
问答题
南部某省水电站挡水工程为黏土心墙坝,坝长2000,心墙设计工程量为150万m3,设计干密度1.70t/ m3,天然干密度1.55 t/ m3。土料厂中心位于坝址左岸坝头8km处,翻晒场中心位于坝址左岸坝头5km处,土类级别Ⅲ类。已知:初级工6.55元/工时,中级工9.33元/工时,柴油单价6.5元/kg,电价1.7元/(kW?h)。其他直接费费率为7%,间接费费率为8.5%,利润率为7%,税率为9%。其他基础信息和施工机械台时费如下。
相关建筑工程定额如下。
、试计算翻晒后用5m3挖载机配25t自卸汽车运至坝上的工程单价。

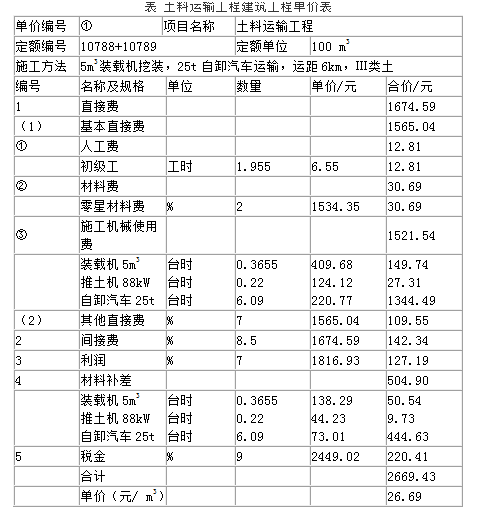

表 土料运输工程建筑工程单价表







正确答案
答案解析
略
