问题1: 本工程斜井倾角为400,运输出渣定额需乘以1.2 的系数再计算。 (1)选择人工单价。 本工程为枢纽工程,所在地为一类区,根据表3-3 确定人工单价为: 工长:11.80 万工时 高级工:10.92 元/工时 中级工:9.15 元/工时 初级工:6.38 元/工时 计算定额人工费: 人工费=定额劳动量(工时)×人工预算单价(元/工时) 中级工:(1.2×57.7)×9.15=69.24×9.15=633.55(元) 初级工:(1.2×288.4)×6.38=346.08×6.38=2207.99(元) 人工费合计:633.55+2207.99=2841.54(元) (2)根据表3-5 中机械台时费,计算定额机械使用费。 机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时) 卷扬机双筒快速5t:(1.2×43.26)×43.09=51.91×43.09=2236.80(元) V 型斗车窄轨1.0m3:(1.2×50.88)×O.77=61.06×O.77=47.02(元) 其他机械费=其他机械费费率×主要机械费之和 因此,计算其他机械费: 2%×(2236.80+47.02)=45.68(元) 机械使用费合计2236.80+47.02+45.68=2329.50(元) (3)计算定额材料费。 零星材料费=零星材料费费率×(人工费+机械使用费) 零星材料费:2%×(2841.54+2329.50)=103.42(元) (4)基本直接费。 2841.54+2329.50+103.42=5274.46(元) 运输出渣建筑工程单价计算结果见表3-8。问题2: 本工程斜井倾角为400,石方开挖定额需乘以0.9 的系数再计算。 (1)根据表3-3 中人工预算单价,计算定额人工费。 人工费=定额劳动量(工时)×人工预算单价(元/工时) 工长:(0.9×18.90)×11.80=17.01×11.80=200.72(元) 中级工:(0.9×327.20)×9.15=294.48×9.15=2694.49(元) 初级工:(0.9×598.60)×6.38=538.74×6.38=3437.16(元) 人工费合计:200.72+2694.49+3437.16=6332.37(元) (2)根据表3-4 中材料预算价格,计算定额材料费。 材料费=定额材料用量×材料预算单价 合金钻头:(0.9×11.15)×43.69=10.04×43.69=438.65(元) 岩石乳化炸药:(0.9×219.00)×5.15=197.10×5.15=1015.07(元) 雷管:(0.9×315.00)×1.2=283.50×1.2=340.20(元) 导火线:(0.9×597.00)×0.7=537.30×0.7=376.11(元) 其他材料费=其他材料费费率×主要材料费之和 因此,计算其他材料费: 6%×(438.65+1015.07+340.20+376.11)=130.20(元) 材料费合计: 438.65+1015.07+340.20+376.11+130.20=2300.23(元) (3)根据表3-5 中机械台时费,计算定额机械使用费。 机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时) 风钻气腿式:(O.9×23.48)×90.14=21.13×90.14=1904.66(元) 风钻手持式:(0.9×54.27)×65.41=48.84×65.41=3194.62(元) 轴流通风机37kW:(0.9×45.47)×39.16=40.92×39.16=1602.43(元) 其他机械费=其他机械费费率×主要机械费之和 因此,计算其他机械费: 7%×(1904.66+3194.62+1602.43)=469.12(元) 机械使用费合计: 1904.66+3194.62+1602.43+469.12=7170.83(元) (4)根据问题1 中计算得到的运输出渣单价,计算其他费用。 斜井石渣运输: 121×(5274.46÷100)=121×52.74=6381.54(元) (5)基本直接费: 6332.37+2300.23+7170.83+6381.54=22184.97(元) (6)其他直接费。 其他直接费=基本直接费×其他直接费费率之和 7.5%×22184.97=1663.87(元) (7)直接费。 直接费=基本直接费+其他直接费 22184.97+1663.87=23848.84(元) (8)间接费。 间接费=直接费×间接费费率 23848.84×12.5%=2981.11(元) (9)利润。 利润=(直接费+间接费)×利润率 (23848.84+2981.11)×7%=1878.1O(元) (10)根据表3-4 中材料预算价格,计算材料补差。 材料补差=(材料预算价格-材料基价)×材料消耗量 岩石乳化炸药:(13000-5150)÷1000×(0.9×219)=1547.24(元) (11)税金。 税金=(直接费+间接费+利润+材料补差)×税率 (23848.84+2981.11+1878.10+1547.24)×9%=2722.98(元) (12)费用合计。 费用合计=直接费+间接费+利润+材料补差+税金 23848.84+2981.11+1878.10+1547.24+2722.98=32978.27(元) (13)石方开挖单价。 32978.27÷100=329.78(元/m3) 石方开挖建筑工程单价计算结果见表3-9。
![]()
![]()

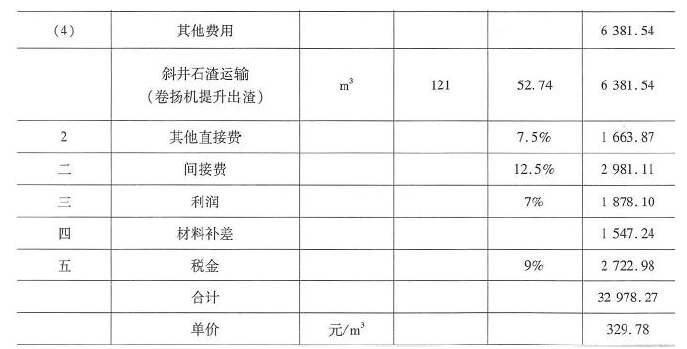

(14)计算该段斜井开挖的建筑工程造价。 建筑工程造价=工程量×开挖单价=(15×100)×329.78=494670.OO(元)
问答题
某水利枢纽地下厂房,根据初步设计方案,需修建斜井与外面连接。斜井设计开挖断面15m2,井深100m,岩石级别为亚,斜井水平夹角为400。施工采用风钻钻孔爆破自上而下的开挖方法,卷扬机提升出渣。
初步设计概算部分资料如下:
(1)该工程所在地区为一类区,人工预算单价见表3-3。
其中,炸药按5150 元/t 取基价,当预算价格高于基价时,按基价进入工程单价并取费,预算价格超过基价的部分计算材料补差并计取税金。
(3)施工机械台时费见表3-5,本案例不考虑汽、柴油限价。
(4)其他直接费费率7.5%。
(5)间接费费率12.5%。
(6)利润率7%。
(7)税率9%。
二、问题
1.根据工程类别,选择合适的人工单价,并根据设计方案,运输出渣选用编号为20446 的《水利建筑工程概算定额》,计算运输出渣的基本直接费,完成表3-6。

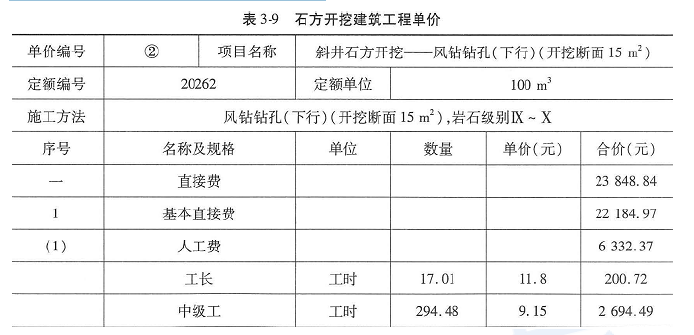

2.根据设计方案,斜井石方开挖选用编号为20262 的《水利建筑工程概算定额},计算石方开挖单价,完成表3-7,并计算该段斜井开挖的建筑工程投资。
以上计算结果均保留两位小数。






正确答案
答案解析
略
