某省有一项大型水资源配置工程,其中一段引水隧洞的设计资料,该段隧洞总长3910m,隧洞采用城门洞形断面。考虑工期要求,设置有一条施工支洞,长350m,隧洞开挖设计采用风钻钻孔爆破的施工方法,隧洞施工布置示意见图3-2。
根据设计确定的出渣方案,将隧洞分为四段:进口控制段860m,施工支洞**控制段020m,施工支洞下游控制段1150m,以及出口控制段880m。
隧洞开挖设计采用液压凿岩台车施工,根据《水利建筑工程概算定额》规定,洞井石方开挖定额中通风机台时量是按一个工作面长度400m 拟订的,如工作面长度超过400m,应按表3-15 调整通风机台时定额量
二、问题

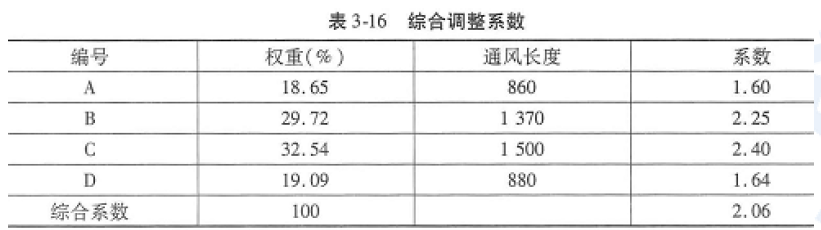

1.用内插法计算各控制段的通风机调整系数,并加权平均计算整段隧洞的通风机综合调整系数。

2.用加权平均法计算该段隧洞出渣的综合运距。
以上计算结果均保留两位小数。
