东部某省正兴建某I 等大(1)型水利枢纽工程,目前该工程已由设计单位完成招标设计工作, 建设单位拟据此开展招标工作。
建设单位拟对该水利枢纽水轮机组安装工程进行招标,委托一具有相应资质的招标代理机构编制招标文件和招标控制价。
根据招标文件和常规施工方案,按以下数据及要求编制该水利枢纽工程水轮机组安装标的工程量清单和招标控制价:
环境保护措施费按分类分项工程费的1.5%计算,文明施工措施费按分类分项工程费的1%计算,安全防护措施费按分类分项工程费的1%计算,小型临时工程费按分类分项工程费的3%计算,施工企业进退场费为10.00 万元,大型施工设备安拆费为15.00 万元,其他项目仅有预留金,金额为200.00 万元,零星工作项目元。
标段计划安装水轮机型号HL189- lJ - 910,直径9 m,质量2980t,共6 台。 发电机型号SF850-66/1930,直径9 m ,质量3810t,共6 台。 招标代理机构的注册造价工程师根据现行相关文件标准计算出的招标控制价相关成果如下:水轮机安装综合单价为712.56 万元/台,发电机安装综合单价为632.50 万元/台。
根据《水利工程工程量清单计价规范》(GB 50501-2007)的规定,本标段中涉及的分类分项工程量清单项目的统一编码,见表3-77
二、问题

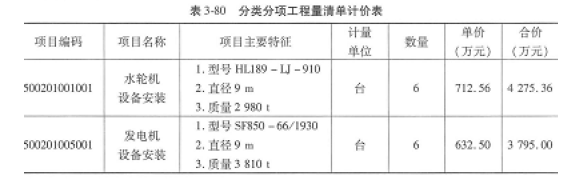

1.按照GB50501-2007 的规定,编制分类分项工程量清单计价见表3-78。

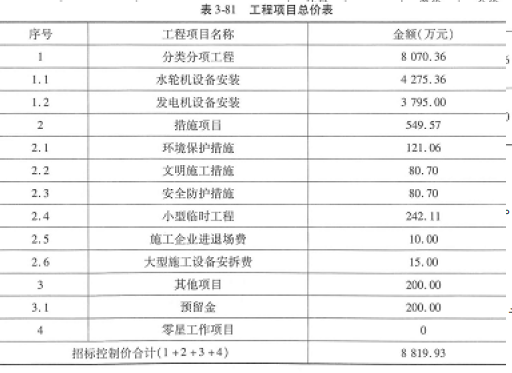

2.按照GB50501-2007 的规定,计算出该招标控制价。 将各项费用的计算结果填入工程招标控制价工程项目总价表(见表3-79) ,其计算过程写在表3-79 的后面。
计算过程和计算结果均保留两位小数。




相关试题
-
机构编制招标文件和招标控制价。 根据招标文件和常规施工方案,按以下数据及要求编制该水利枢纽工程水轮机组安装标的工程量清单和招标控制价: 环境保护措施费按分类分项工程费的1.5%计算,文明施工措施费
-
施工措施费按分类分项工程费的1%计算,安全防护措施费按分类分项工程费的1%计算,小型临时工程费按分类分项工程费的3%计算,施工企业进退场费为10.00万元,大型施工设备安拆费为15.00万元,其他项目
-
某省正兴建某I 等大(1)型水利枢纽工程,目前该工程已由设计单位完成招标设计工作,建设单位拟据此开展招标工作。 建设单位拟将该水利枢纽工程挡水建筑物施工作为一个标段招标,并委托一具有相应资质的招标
-
分部分项工程费为446200 元。在施工过程中,发包人向承包人提出增加安装2 台消防水炮的工程变更,消防水炮由发包方采购。合同约定:招标工程量清单中没有适用的类似项目,按照《建设工程工程量清单计价规范
-
为350元,投标报价的综合单价为287元,该工程投标报价下浮率为6%,综合单价是否调整? (2)某工程项目招标控制价的综合单价为350元,投标报价的综合单价为406元,工程变更后的综合单价如何调整
