某工程按最早开始时间安排的横道图如图1所示,其中虚线上方数字为该工作每月的计划投资额(单位:万元)。该工程施工合同规定工程于1月1日开工,按季度综合调价系数调价。在实施过程中,各工作的实际工程量和持续时间均与计划相同。
注:虚线表示计划进度,实线表示实际进度。
在施工过程中,工作A、C、E按计划实施(如图1中的实线横道所示),工作B推迟1个月开始,导致工作D、F的开始时间相应推迟1个月。
、假设前三个季度的综合调整系数分别为1.00、1.05、1.10,计算2至7月各月的实际投资,然后逐月累计,将计算结果填入下表中。

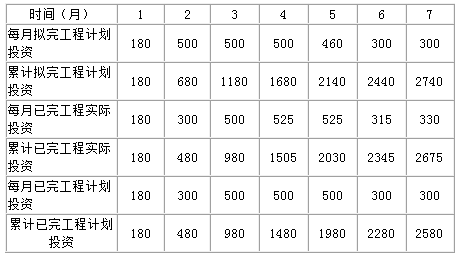

计划与实际投资计算表
、列式计算第7个月末的投资偏差和以投资额、时间分别表示的进度偏差(计算结果保留两位小数)。
