问题1: 人工撒播高羊茅草籽概算单价=直接工程费+间接费+利润+材料补差+税金 直接工程费=直接费+其他直接费+现场经费 由题已知人工预算单价为2.23元/工时,高羊茅草籽除税价为50元/kg,高羊茅草籽播种量为80kg/hm2。 人工费=定额劳动量×人工预算单价=15×2.23=33.45(元) 高羊茅草籽合价=定额材料用量×材料预算单价=80×50=4000(元) 其他材料费=高羊茅草籽合价×3%=4000×3%=120(元) 材料费=高羊茅草籽合价+其他材料费=4000+120=4120(元) 直接费=人工费+材料费+施工机械使用费=33.45+4120+0=4153.45(元) 计算结果见表1-27。 表1-27 人工撒播高羊茅草籽 工作内容:种子处理、人工播撒草籽、不覆土。(单位:hm2)其他直接费=直接费×其他直接费费率=4153.45×1.5%=62.30(元) 现场经费=直接费×现场经费费率=4153.45×4%=166.14(元) 直接工程费=直接费+其他直接费+现场经费=4153.45+62.30+166.14=4381.89(元) 本工程开发建设项目水土保持工程中的植物措施,由题可知,间接费费率为3.3%。 间接费=直接工程费×间接费费率=4381.89×3.3%=144.60(元) 利润=(直接工程费+间接费)×利润率=(4381.89+144.60)×5%=226.32(元) 高羊茅草籽材料预算单价小于材料限价,因此材料补差=材料用量×(材料限价-材料预算单价),则材料补差为0。 税金=(直接工程费+间接费+利润+材料补差)×增值税税率=(4381.89+144.60+226.32+0)×9%=427.75(元) 人工撒播高羊茅草籽概算单价=直接工程费+间接费+利润+材料补差+税金=4381.89+144.60+226.32+0+427.75)=5180.56(元) 计算完毕,编制概算单价见表1-28。 表1-28 人工撒播高羊茅草籽 工作内容:种子处理、人工播撒草籽、不覆土。(单位:hm2)
问题2: 本工程采取的绿化措施是人工撒播草籽,草籽选用高羊茅,因此本工程的植物措施费为: 高羊茅撒播面积×高羊茅撒播单价=15×5180.56=77708(元) 问题3: 本工程仅有植物保护措施,因此其他临时工程费率取下限。 施工临时工程费=其他临时工程=植物措施费×1%=77708×1%=777(元) 问题4: 本工程一至三部分之和=工程措施费+植物措施费+施工临时工程费=0+77708+777=78485(元) 建设管理费=一至三部分之和×2%=78485×2%=1570(元) 工程建设监理费为6000元。 工程科学研究试验费不计列。 勘测设计费为9000元。 科研勘测设计费=工程科学研究试验费+勘测设计费=0+9000=9000(元) 水土流失监测费=一至三部分之和×1.5%=78485×1.5%=1177(元) 工程质量监督费=一至三部分之和×1%=78485×1%=785(元) 独立费用=建设管理费+工程建设监理费+科研勘测设计费+水土流失监测费+工程质量监督费=1570+6000+9000+1177+785=18532(元) 问题5: 一至四部分合计=一至三部分之和+第四部分独立费用=78485+18532=97017(元) 基本预备费=一至四部分合计×基本预备费费率=97017×3%=2911(元) 静态总投资=一至四部分合计+基本预备费=97017+2911=99928(元) 本工程不计价差预备费和建设期融资利息。 工程总投资=静态总投资+价差预备费+建设期融资利息=99928+0+0=99928(元) 水土保持设施补偿费=水土保持设施补偿面积×征收标准=250000×1.0=250000(元) 计算完毕,将上述结果填入表1-29中。 表1-29 总概算表
问答题
一、背景
在水利建设项目施工过程中,为防止水土流失,需采取专项水土保持工程,应在开挖边坡、路堤路堑边坡、堆料场、弃渣场等区域种植草皮,以恢复植被、美化环境。
某工程计划在平整场地后,采取人工撒播草籽的绿化措施,草籽选用高羊茅,播种量为80kg/hm2,绿化面积为15hm2,征占用地总面积为25hm2。
编制初步设计概算相关基础资料如下:
人工预算单价为2.23元/工时,其他直接费费率为1.5%,现场经费费率为4%,高羊茅草籽除税价为50元/kg,利润率为5%,增值税税率为9%。
植物措施限价材料为苗木、草、种子,分别为15元/株、10元/m2和60元/kg。当计算的预算价格超过限价时,应按限价计入工程单价参加取费,超过部分以价差形式计算,列入单价表并计取税金。
水土保持工程间接费费率见表1-24。
表1-24 水土保持工程间接费费率
本工程涉及《水土保持工程概算定额》中的相关内容见表1-25。

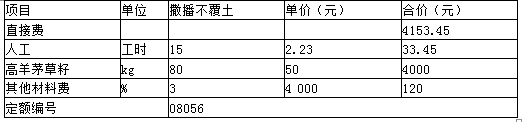

表1-25 八-9直播种草
工作内容:种子处理、人工播撒草籽、不覆土。(单位:hm2)
本案例中草籽用量取上限。
《水土保持工程概(估)算编制规定》中的相关内容如下:
第三部分 施工临时工程:
仅包含其他临时工程,按第一部分工程措施和第二部分植物措施投资的1%~2%编制(大型工程、植物保护措施工程取下限)。
第四部分 独立费用:
(1)建设管理费按一至三部分之和的1%~2%计算。
(2)工程科学研究试验费,遇大型、特殊水土保持工程可列此项费用,按一至三部分之和的0.2%~0.5%计列,一般情况不列此项费用。
(3)水土流失监测费按一至三部分之和的1%~1.5%计列。不包括主体工程中具有水土保持功能项目的水土流失监测费用。
基本预备费按一至四部分合计的3%计取。
已知:
本工程建设单位已与工程监理单位和勘测设计单位签订了合同,工程建设监理费为6000元,勘测设计费为9000元。
工程质量监督费根据工程所在省省级人民政府相关部门的规定,按一至三部分之和的1%计列。
水土保持设施补偿费根据工程所在省省级人民政府相关部门的规定,征收标准为1.0元/m2。
本工程不计工程科学研究试验费、价差预备费和建设期融资利息。
对于上述所有存在取值区间且取值不明确的费率,均取最大值。
二、问题
1.编制人工撒播高羊茅草籽概算单价。
2.计算本工程的植物措施费。
3.计算本工程的施工临时工程费。
4.计算本工程的独立费用。
5.完成表1-26,并在表后写出计算过程。

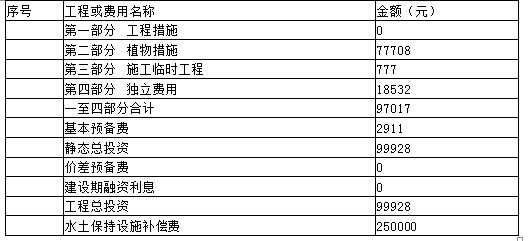

表1-26 总概算表
问题1计算过程和计算结果保留两位小数,其余各问题的计算过程和计算结果均保留整数。
