枢纽工程的总投资构成、工程部分造价构成
中部某地区为缓解地区水资源供需矛盾,促进水资源优化配置,改善流域生态环境,拟新建一座拦河水闸枢纽工程。
该枢纽工程开发任务以调洪为主,兼顾供水,改善水运条件,目前正处于初步设计阶
段,其初步设计概算部分成果如下:
主体建筑工程投资 5726.5 万元,施工交通工程投资 112 万元,交通工程投资 250 万元,供电设施工程技资 50 万元,施工供电工程投资 40 万元,导流工程投资 486 万元,房屋建筑工程中辅助生产建筑、仓库及办公用房工程投资 200 万元,施工仓库投资 80 万元,办公、生活及文化福利建筑投资 144.27 万元,独立费用 14l2.39 万元。机电、金属结构设备及安装费用初步概算成果见表1-2-1。

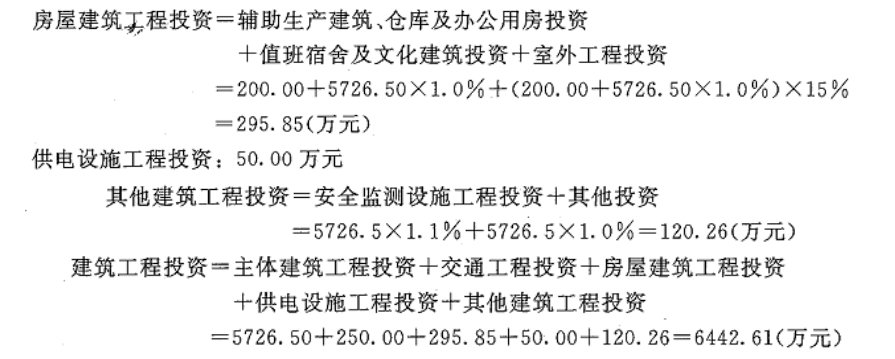

(1)除以上所列各项目外,房屋建筑工程需增列:①值班宿舍及文化福利建筑投资按主体建筑工程技资的1.0%计算;②室外工程按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取下限。
(2)其他建筑工程需计列:①安全监测设施工程按主体建筑工程投资的1.1%计列;②其他按主体建筑工程投资的1%计列。

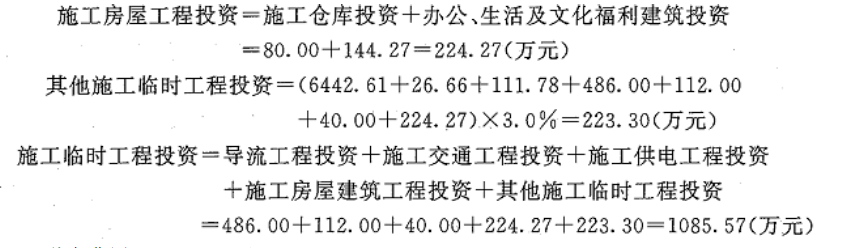

(3)其他施工临时工程按一至四部分建安工作量(不包括其他施工临时工程)之和的3.0%计列。

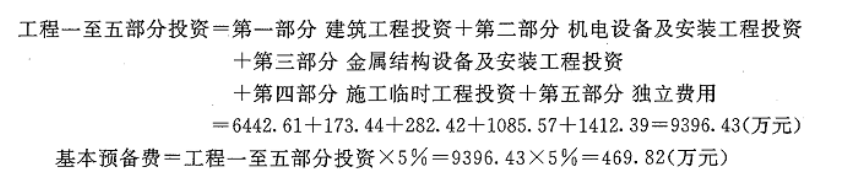

(4)价差预备费不计,基本预备费根据工程规模、施工年限和地质条件等不同情况,按工程一至五部分投资合计的百分率计算。初步设计阶段为5%~8%,本工程取下限。
问题:

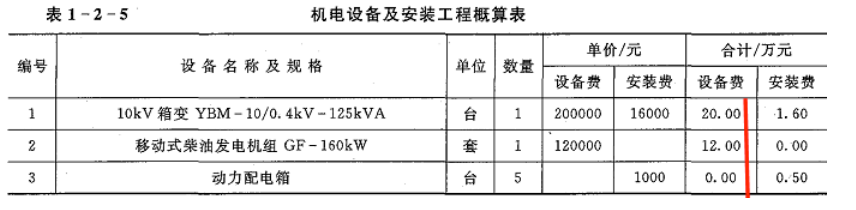

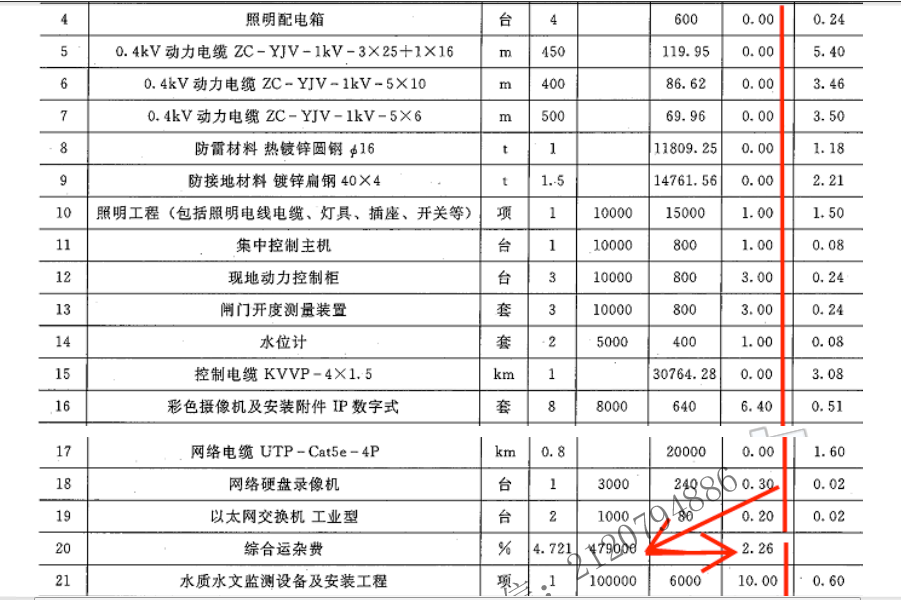

1.计算该水闸项目的机电设备及安装工程投资,并填入表1-2-2。

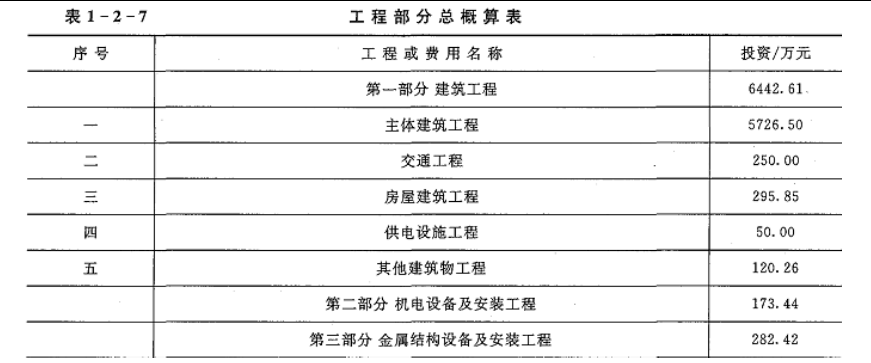

3.计算工程部分总概算表,填人表1-2-4。
相关试题
-
程投资的1%计列。 (3)其他施工临时工程按一至四部分建安工作量(不包括其他施工临时工程)之和的3.0%计列。 (4)价差预备费不计,基本预备费根据工程规模、施工年限和地质条件等不同情况,按工程一
-
施工排水量大或施工条件复杂的河道工程取上限。 注:本工程取下限。 (4)基本预备费根据工程规模、施工年限和地质条件等不同情况,按一至五部分投资合计的百分率计算。初步设计阶段为5%~8%,本工程取
-
装工程11.85 万元,金属结构设备及安装工程58.31 万元,独立费用764.73 万元,基本预备费为工程一至五部分投资合计的5%,价差预备费不计。 (2)值班宿舍及文化福利建筑工程投资按主体建
-
万元,水土保持工程静态投资为278.47 万元。 (4)价差预备费不计,基本预备费根据工程规模、施工年限和地质条件等不同情况,按工程一至五部分投资合计的百分率计算。初步设计阶段为5%~8%,本工程取
-
生产厂房、仓库和办公用房投资232.75万元,施工仓库投资100.00万元,施工办公、生活及文化福利建筑投资305.79万元,供电设施工程投资68.52万元,施工供电工程投资54.21万元,其他施工
