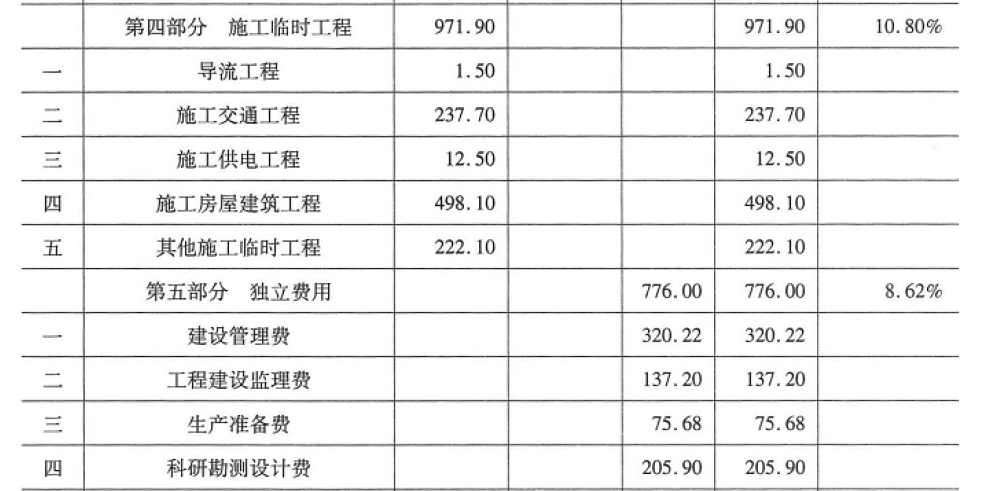

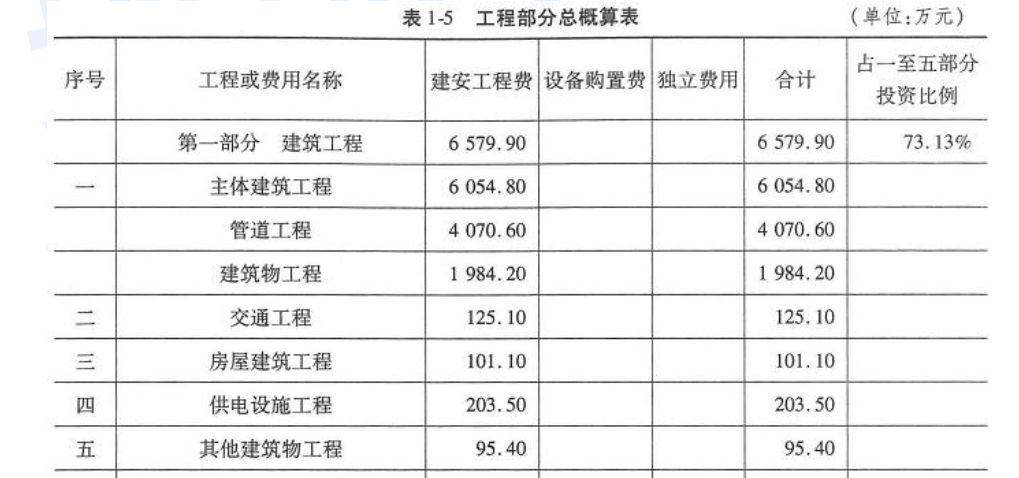

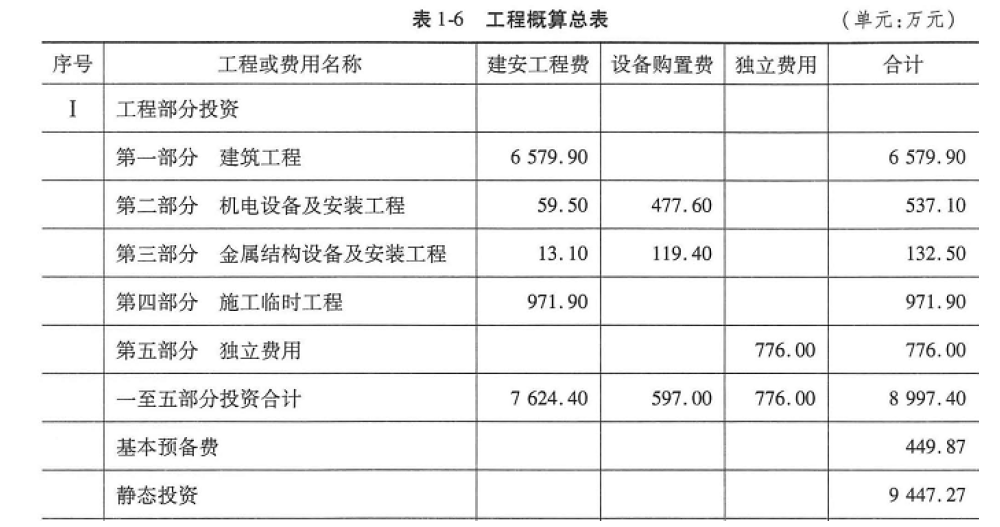

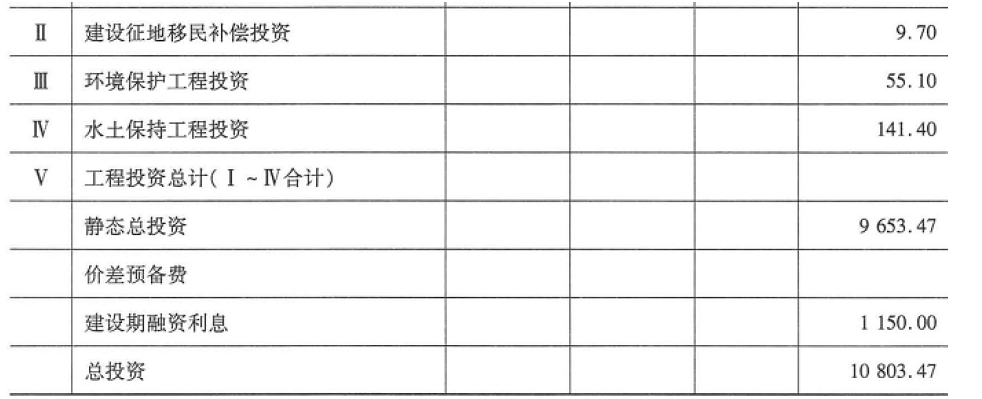

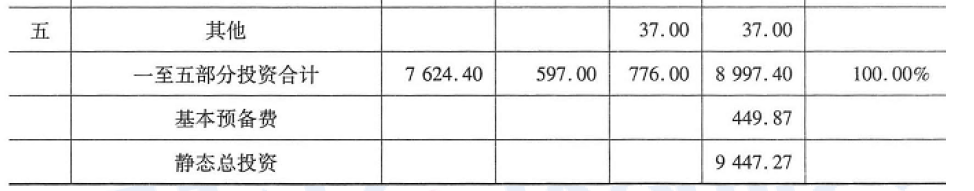

西部某地区以脱贫攻坚为宗旨,为改善当地水环境,解决居民用水难题,拟新建一引水程,该工程以供水为主,主要任务为渠道改建及饮水安全。该引水工程目前正处于初步设计阶段,初步设计概算部分成果如表1-1 所示。 表1-1 初步设计概算部分成果 已知: (1)独立费用包含的内容及计算方法如下: ①建设管理费。建设管理费费率见表1-2。 表1-2 引水工程建设管理费费率 注:建设管理费以超额累进方法计算。 简化计算公式为: 建设管理费=一至四部分建安工作量×该档费率+辅助参数 ②工程建设监理费为137.2 万元。 ③联合试运转费:本项目不计。 ④生产准备费。生产准备费包含的各项费用计算方法如下: 生产及管理单位提前进厂费:按一至四部分建安工作量的0.15%~0.35%毛计算,本工程取上限。 生产职工培训费:按一至四部分建安工作量的0.35%~0.55%计算,本工程取上限。 管理用具购置费:枢纽工程按一至四部分建安工作量的0.04%~0.06%计算,大(1)型工程取小值,大(2)型工程取大值;引水工程按建安工作量的0.03%计算;河道工程按建安工作量的0.02%计算。 备品备件购置费:按占设备费的0.4%~0.6%计算,本工程取上限。 工器具及生产家具购置费:按占设备费的0.1%~0.2%计算,本工程取上限。 ⑤科研勘测设计费为205.9 万元。 ⑥其他。仅计列工程保险费,按一至四部分投资的0.45%计算。 (2)建设征地移民补偿静态投资为9.7 万元,环境保护工程静态投资为55.1 万元,水土保持工程静态投资为141.4 万元。 (3)价差预备费取0,基本预备费根据工程规模、施工年限和地质条件等不同情况,按一至五部分投资合计的百分率计算。初步设计阶段为5%~8%,本工程取下限。 (4)建设期融资利息为1150 万元。 二、问题 1.计算建筑工程投资。 2.计算施工临时工程投资。 3.根据上述资料,完成工程部分总概算表,见表1-3。 4.完成工程概算总表,见表1-4。 以上计算结果均保留两位小数。
