在水利建设项目施工过程中,为防止水土流失,需采取专项水土保持工程,应在开挖边坡、路堤路笙边坡、堆料场、弃渣场等区域种植草皮,以恢复植被、美化环境。
某工程计划在平整场地后,采取人工撒播草籽的绿化措施,草籽选用高羊茅,播种量为80kg/hm2,绿化面积为15hm2,征占用地总面积为25hm2。
编制初步设计概算相关基础资料如下:
人工预算单价为2.23 元/工时,其他直接费费率为1.5%,现场经费费率为4%,高羊茅草籽除税价为50 元/kg,利润率为5%,增值税税率为9%。植物措施限价材料为苗木、草、种子,分别为15 元/株、10 元/m2和60 元/kg。当计算的预算价格超过限价时,应按限价计入工程单价参加取费,超过部分以价差形式计算,列入单价表并计取税金。水土保持工程间接费费率见表1-24。

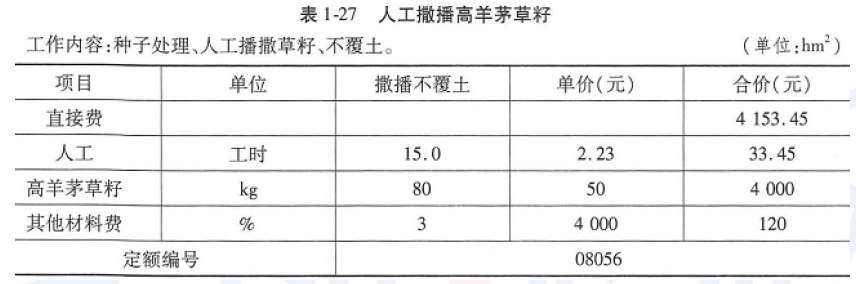

本工程涉及《水土保持工程概算定额》中的相关内容见表1-25。
本案例中草籽用量取上限。
《水土保持工程概(估)算编制规定》中的相关内容如下:
第三部分施工临时工程:
仅包含其他临时工程,按第一部分工程措施和第二部分植物措施投资的1%~2%编制(大型工程、植物保护措施工程取下限)。
第四部分独立费用:
(1)建设管理费按一至三部分之和的1%~2%计算。
(2)工程科学研究试验费,遇大型、特殊水土保持工程可列此项费用,按一至三部分之和的0.2%~
0.5%计列,一般情况不列此项费用。
(3)水土流失监测费按一至三部分之和的1%~1.5%计列。不包括主体工程中具有水土保持功能项目的水土流失监测费用。
基本预备费按一至四部分合计的3%计取。
已知:
本工程建设单位已与工程监理单位和勘测设计单位签订了合同,工程建设监理费为6000 元,勘测设计费为9000 元。
工程质量监督费根据工程所在省省级人民政府相关部门的规定,按一至三部分之和的1%计列。
水土保持设施补偿费根据工程所在省省级人民政府相关部门的规定,征收标准为1.0 元/m2。
本工程不计工程科学研究试验费、价差预备费和建设期融资利息。
对于上述所有存在取值区间且取值不明确的费率,均取最大值。
二、问题

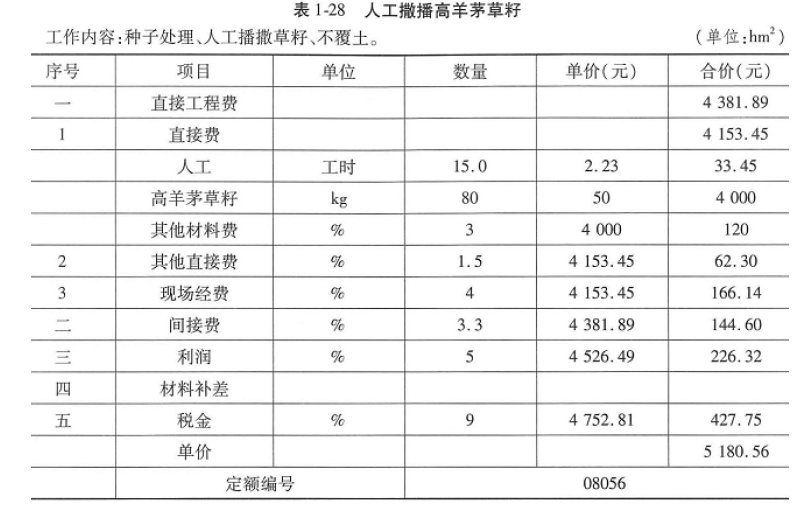

1.编制人工撒播高羊茅草籽概算单价。
2.计算本工程的植物措施费。
3.计算本工程的施工临时工程费。
4.计算本工程的独立费用。
5.完成表1-26,并在表后写出计算过程。
问题1 计算过程和计算结果保留两位小数,其余各问题的计算过程和计算结果均保留整数
相关试题
-
水土保持设施补偿费根据工程所在省省级人民政府相关部门的规定,征收标准为1.0元/m2。 本工程不计工程科学研究试验费、价差预备费和建设期融资利息。 对于上述所有存在取值区间且取值不明确的
-
水土保持设施补偿费根据工程所在省省级人民政府相关部门的规定,征收标准为1.0 元/m2。 本工程不计工程科学研究试验费、价差预备费和建设期融资利息。 对于上述所有存在取值区间且取值不明确的费率,均
-
按一至三部分之和的1%计列。 本工程基本预备费,按一至四部分合计的6%计取,不计价差预备费和建设期融资利息。 对于上述所有存在取值区间且取值不明确的费率,均取最小值。 【问题】 1.计算建设
-
工程所在省的相关规定,按一至三部分之和的1%计列。 本工程基本预备费,按一至四部分合计的6%计取,不计价差预备费和建设期融资利息。 对于上述所有存在取值区间且取值不明确的费率,均取最小值。
-
施工年限和地质条件等不同情况,按一至五部分投资合计的百分率计算。初步设计阶段为5%~8%,本工程取下限。 (4)建设期融资利息为1150 万元。 二、问题 1.计算建筑工程投资。 2.计算施工
