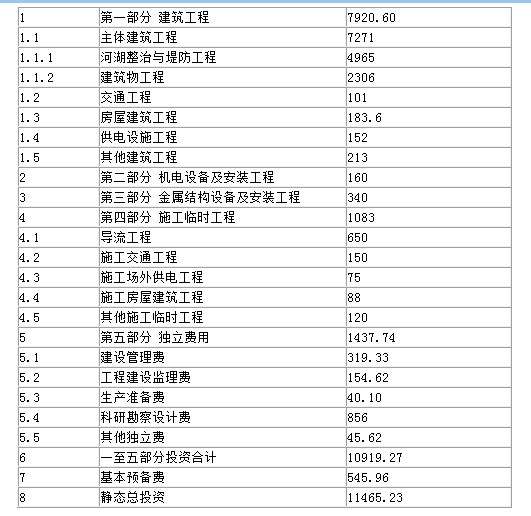

中部某市为提升城市防洪能力,改善流域生态环境,拟对当前水系进行综合治理,工程任务以堤防修建与加固和河湖整治为主。该河湖整治工程为大(1)型工程。初步设计概算部分成果见表1.1。
表1.1 初步设计概算部分成果表 单位:万元
(1)除以上所列各项目外,房屋建筑工程需增列:室外工程按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取上限。
(2)独立费用所包含的内容及计算方法如下。
1.建设管理费
建设管理费费率见表1.2
表1.2 建设管理费费率
简化计算公式为:一至四部分建安工作量×该档费率+辅助参数。
2.工程建设监理费
本工程专业调整系数为0.9,复杂程度调整系数为0.85,附加调整系数为1.0。
监理费收费基价见表1.3
3.联合试运转费本工程不计。
4.生产准备费
1)生产及管理单位提前进厂费
本项目由于存在水闸和泵站工程,所以可以按照建筑物投资额的0.15%~0.35%计算,大(1)型工程取小值,大(2)型工程取大值。
2)生产职工培训费
按一至四部分建安工作量的0.35%~0.55%计算,河道工程取下限。
3)管理用具购置费
按一至四部分建安工作量的0.02%计算。
4)其他生产准备费总计2.88万元。
5.科研勘测设计费为856万元。
7.其他独立费用仅计入工程保险费,按一至四部分投资的0.5%计算。
(3)建设征地移民补偿静态投资为3850万元,环境保护工程静态投资为205万元,水土保持工程静态投资为212万元。
(4)价差预备费不计,基本预备费按工程一至五部分投资合计的5%计取。
、根据上述资料,完成工程部分总概算表。

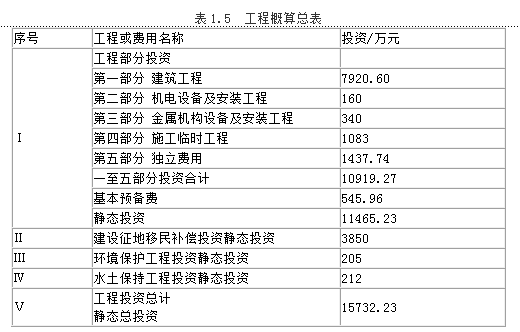

、完成工程概算总表。
相关试题
-
投资的0.5%计算。 (3)建设征地移民补偿静态投资为3850万元,环境保护工程静态投资为205万元,水土保持工程静态投资为212万元。 (4)价差预备费不计,基本预备费按工程一至五部分投资合计的
-
建安工作量×该档费率+辅助参数。 2)工程建设监理费。 工程建设监理费=监理费收费基价×专业调整系数×复杂程度调整系数×附加调整系数本工程专业调整系数为0.9,复杂程度调整系数为0.85,附加调整
-
法计算。 简化计算公式为: 建设管理费=一至四部分建安工作量×该档费率+辅助参数 ②工程建设监理费为137.2 万元。 ③联合试运转费:本项目不计。 ④生产准备费。生产准备费包含的各项费用计
-
的计算公式为: 工程建设监理费=监理费收费基价×专业调整系数×复杂程度调整系数×附加调整系数 本工程专业调整系数为0.90,复杂程度调整系数为0.85,附加调整系数为1.00。 监理
-
简化计算公式为: 建设管理费=一至四部分建安工作量×该档费率+辅助参数 (3)工程建设监理费采用的计算公式为: 工程建设监理费=监理费收费基价×专业调整系数×复杂程度调整系数×附加调整系数 本
